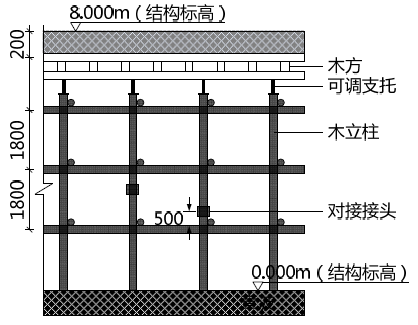

1.(1)不妥之处1:模板的顶层顶步的步距为1.8m 不妥。
正确做法:模板立柱的顶层步距应适当减小,且不应大于1.5m。
(2)不妥之处2:立柱底部未设垫板不妥。
正确做法:为合理传递荷载,模板立柱底部应设置木垫板。
(3)不妥之处3:相邻两立柱的接头在同一步内不妥。
正确做法:相邻两立柱在同一步不能都有接头,在高度方向错开的距离不应小于500mm。
(4)不妥之处4:未设扫地杆不妥。
正确做法:模板支架底部应按纵下横上设置扫地杆。
(5)不妥之处5:采用木立柱支模不妥。
正确做法:大厅层高为8m,应采用桁架或钢管立柱支模。
2.(1)整体中断施工24 天索赔成立。
理由:不可抗力发生造成的工期延误可以顺延。
(2)施工人员大量窝工,发生窝工费用88.4 万元索赔不成立。
理由:不可抗力发生造成的承包人停工的费用损失由承包方承担。
(注意:施工合同示范文本及二建教材:发包人与承包人合理分担。)
(3)工程清理及修复发生费用30.7 万元索赔成立。
理由:不可抗力发生造成的工程清理及修复费用由发包方承担。
(4)为提高后续抗台风能力,部分设计进行变更,经估算涉及费用22.5 万元索赔成立。
理由:设计变更涉及的增加费用22.5 万元,是由于非承包商原因造成的(并按合规程序向建设单位提出索赔),所以索赔成立。
3.(1)不妥之处1:采用了1.5m 高防护栏杆,设置两道横杆。
理由:防护栏杆高度大于1.2m 时,应设置至少三道横杆。
(2)不妥之处2:横杆间距为750mm。
理由:横杆间距不应大于600mm。
(3)不妥之处3:立杆间距为2.5m。
理由:立杆间距不应大于2m。
(4)不妥之处4:施工电梯的停层平台口设置高度1.5m 的楼层防护门。
理由:施工电梯的停层平台口设置高度不小于1.8m 高的楼层防护门。
(5)不妥之处5:停层平台口楼层防护门向室外方向开启。
理由:停层平台口楼层防护门应设置防外开装置。
4.(不妥之处可以不用写)
(不妥之处1:蒸压加气混凝土砌块的产品龄期为21d。)
正确做法1:蒸压加气混凝土砌块的产品龄期不应小于28 天。)
(不妥之处2:墙底部采用普通烧结砖砌筑150mm。)
正确做法2:墙底部宜现浇混凝土坎台,其高度应为150mm。
(不妥之处3:砌块搭砌长度均大于砌块长度的1/4。)
正确做法3:砌块搭砌长度不能小于砌块长度的1/3。
(不妥之处4:竖向通缝最大不超过3 皮砌块。)
正确做法4:竖向通缝不应大于2 皮砌块。
