1.该工程施工进度计划中关键工作为A、B、D、E、G、I,非关键工作为C、F、H。
C 工作总时差3 个月,自由时差3 个月。F 工作总时差3 个月,自由时差2 个月。
2.事件2 中,第8 个月末C、E、F 工作的拖后时间及对工期和后续工作的影响程度和理由如下。
(1)C 工作拖后时间为3 个月,对工期和后续工作均无影响。
理由:C 工作应该在6 月末完成,现在需要在9 月末完成,因此,C 工作拖后时间为3 个月;C 工作的总时差为3 个月,不会影响工期;C 工作自由时差为3 个月,不会影响后续工作。
(2)E 工作拖后时间为2 个月,使工期和后续工作均延期2 个月。
理由:E 工作应该在9 月末完成,现在需要在11 月末完成,因此,E 工作拖后时间为2 个月;由于E 工作为关键工作,所以会使工期和后续工作均延期2 个月。
(3)F 工作拖后时间为2 个月,对总工期和后续工作均无影响。
理由:F 工作应该在7 月末完成,现在需要在9 月末完成,因此,F 工作拖后时间为2 个月;F 工作总时差为3 个月,拖后2 个月不会影响总工期,自由时差为2 个月,拖后2 个月不影响后续工作。
3.针对事件1,项目监理机构应批准的工程延期时间为2 个月。
理由:由于建设单位提出工程变更,使施工进度受到较大影响,属于建设单位的责任。处于关键线路上的E 工作拖后2 个月,影响总工期2 个月,其他工作没有影响工期。

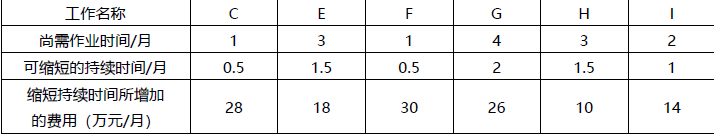

4.针对事件2,施工单位加快施工进度而采取的最佳调整方案是:I 工作缩短1 个月,E 工作缩短1 个月。
相应增加费用=14+18=32(万元)。
