问题 1:
1)根据项目管理规划大纲、项目管理目标责任书及合同要求明确管理任务;
2)根据管理任务分解和归类,明确组织机构;
3)根据组织结构,确定岗位职责、权限以及人员配置;
4)制定工作程序和管理制度;
5)由组织管理层审核认定。
问题 2:
不妥 1:项目技术负责人组织编制 T 形写字楼施工组织设计。
理由:应由项目负责人主持编制 T 形写字楼施工组织设计。
不妥 2:T 形写字楼施工组织设计经项目负责人审核批准后实施。
理由:应由施工单位技术负责人审批。
问题 3:

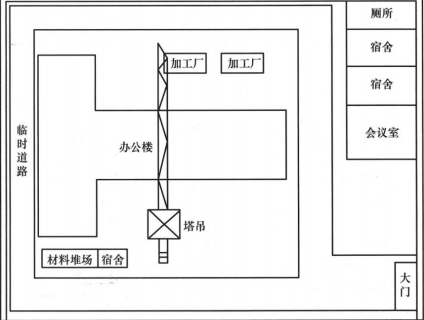

(1)施工平面布置图不妥之处。
不妥 1:现场大门未设置门卫岗亭。
不妥 2:现场仅设置一个大门,宜考虑设置两个以上大门。
不妥 3:办公生活区与施工区未采取隔离措施。
不妥 4:现场双车道宽度仅 5m,按规定应不小于 6m。
不妥 5:载重车辆转弯半径 12m,按规定不宜小于 15m。
不妥 6:塔吊起重半径不能满足施工要求。
不妥 7:宿舍放在材料堆场旁边(或在施工区设置有宿舍)。
不妥 8:工地出入口大门处未设置车辆冲洗池
(2)施工总平面图的设计内容有
①项目施工用地范围内的地形状况。
②全部拟建的建筑物和其他基础设施的位置。
③项目施工用地范围内的加工、运输、存储、供电、供水供热、排水排污设施以及临时施工道路和办公、生活用房等。
④施工现场必备的安全、消防、保卫和环保设施。
⑤相邻的地上、地下既有建筑物及相关环境。
问题 4:
(1)现场用电安全不妥之处及正确做法。
不妥 1:仅编制安全用电和电气防火措施。
正确做法:现场用电设备共 7 台,应编制用电组织设计。
不妥 2:由土建技术人员编制。
正确做法:应由电气工程技术人员编制。
不妥 3:由项目技术负责人批准。
正确做法:应由具有法人资格企业的技术负责人批准。
(2)临时用电工程投入使用前,必须经编制、审核、批准部门和使用单位共同验收。
问题 5:
施工前检查:成品桩构造尺寸、外观质量。
施工中检查:接桩质量、锤击及静压的技术指标、垂直度、桩顶标高。
施工后检查:承载力、桩身完整性。
