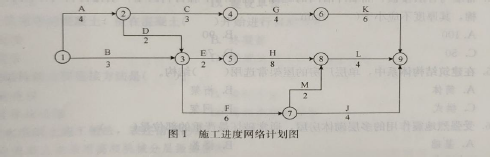

1.该网络计划的关键线路为;①→②→③→⑤→⑧→⑨
该网络计划的关键工作为:A、D、E、H、L.
2.本案例各事件中,施工单位是否可以提出工期索赔的判断及理由如下:
事件1:施工单位不可提出工期索赔要求,因为该工作不影响总工期。
事件 2:施工单位可提出工期索赔要求,因为该工作在关键线路上,影响总工期,且属建设单位责任。
事件3:施工单位不可提出工期索赔要求,因为该工作不影响总工期。
事件4:施工单位不可提出工期索赔要求,因是施工单位自身责任造成的。
3.上述事件发生后,本工程网络计划的关键线路没有发生改变。
4.对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。
