1.关键线路为 A→C→F→H→I→L。
总工期=2+7+10+1+7+3=30 周。
2.还应补充内容有:工程建设概况、工程施工情况、单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

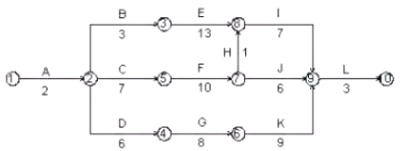

3.(1)重新绘制调整后的施工进度计划网络图如下图所示:

图:调整后的施工进度计划网络图(时间单位:周)
(2)调整后的关键线路为:A→C→F→K→L。
总工期为:2+7+10+9+3=31 周。
4.各工序均按最早开始时间考虑,特种设备计取租赁费用时长为 7+10+9=26 周。
优化工序的起止时间后,特种设备应在第 7 周初进场。
优化后特种设备计取租赁时间为 3+10+9=22 周。
