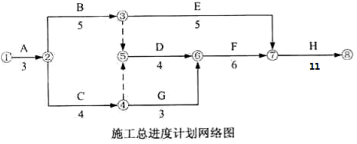

1.(1)网络计划图的工期为 29 个月,可以满足工期要求。
(2)应重点控制 A→B→D→F→H。
2.(1)监理工程师拒绝审批妥当。
理由:专项施工方案应由施工总承包单位向监理工程师报审。
(2)监理工程师向施工总承包单位下达了停工令妥当。
理由:专业分包单位没有按设计图纸要求对管桩进行封底施工。
(3)施工总承包单位拒绝签收停工令不妥。
理由:专业分包单位与建设单位没有合同关系。总包单位与建设单位有合同关系,并且应对分包工程质量负有连带责任。
3.(1)索赔的赶工费为 0 元。
(2)G 工作总时差为 2 个月,大于停工 1 个月,所以不需要赶工。
4.(1)流水施工调整后,H 作相邻工序的流水步距为 1 个月。
(2)工期可缩短 4 个月(11-7=4)。

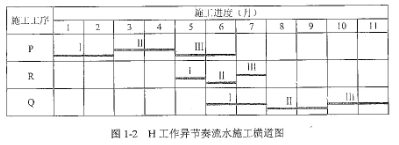

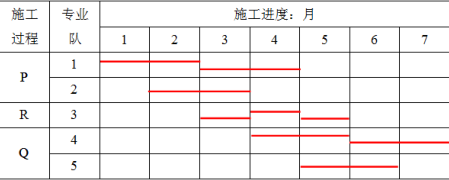

(3)调整后 H 工作的施工横道图如下:
