1..事件1 中。施工单位对施工总进度计划还需补充的内容:分期(分批)实施工程的开、竣工日期及工期一览表、资源需要量及供应平衡表等,

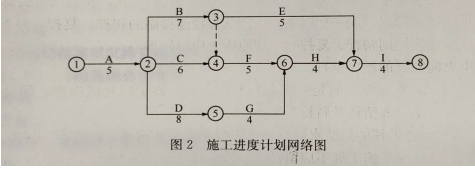

2.(1)事件2 中调整后的施工进度计划网络图(双代号)如图2 所示:
(2)关键线路有两条:A→ B→ F→H→I(①→②→③→④→⑥→⑦→⑧);A→D→G→H→I(①→②→⑤→⑥→⑦→⑧)。
(3)工期T=25 个月
3.事件3 中,施工单位提出的两项工期索赔和两项费用索赔是否成立并说明理由如下:
(1)工期索赔2 个月不成立
理由:工作C 为非关键工作,总时差为1 个月,设计变更导致工期延误2 个月,对总工期影响只有1 个月,因此,工作C 的工期索赔为1 个月,
费用索赔27.2 万元成立。
理由:因设计变更引起造成的损失由建设单位承担。
(2)工期索赔3 个月不成立
理由:因为工作E 为非关键工作,总时差为4 个月,不可抗力导致了工期延误3 个月.延误时长未超过总时差,因此工期索赔3 个月不成立。
费用索赔32.7 万元不成立。
理由:在32.7 万元的费用索赔中,有8.2 万元是不可抗力导致施工设备损失的费用需要施工单位自己承担,不能向建设单位索赔。而24.5 万元的修理和修复费用可以索赔,因为在不可抗力后的清理和维修费用应该由建设单位承担。
4.(1)事件4 中,该专项方案不需要组织专家论证,只需要编制模板工程专项施工方案。需要编制专项施工方案和组织专家论证的梁跨度分别为10m 以上、18m 以上。
(2)对跨度不小于4m 的现浇混凝土梁、板,其模板应投设计要求起拱;当设计没有具体要求时起供高度宜为跨度的1/1000~3/1000,故最小起拱高度为10500×1/1000=10.5mm。跨中混凝土浇筑高度是900mm。
