分析

案例题 某办公楼工程, 框架结构钻孔灌注桩基础…合同签订后, 施工单位进行进度策划, 其上部标准层结构工序安排如下

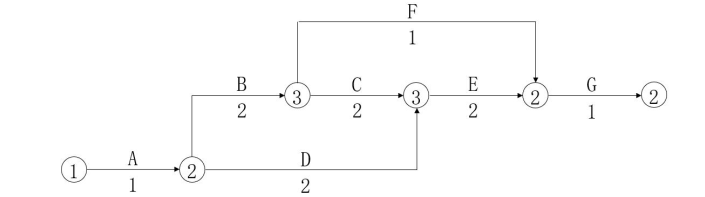

问题: 根据上部标准层结构工序安排表绘制出双代号网络图, 找出关键线路(用工作表示), 并计算工期是多少日历天

正确答案

关键线路为 A-B-C-E-G, 工期为 8 日历天。
查看解析

相关试题

刷题小程序
建筑工程管理与实务题库小程序
热门试卷
