1.

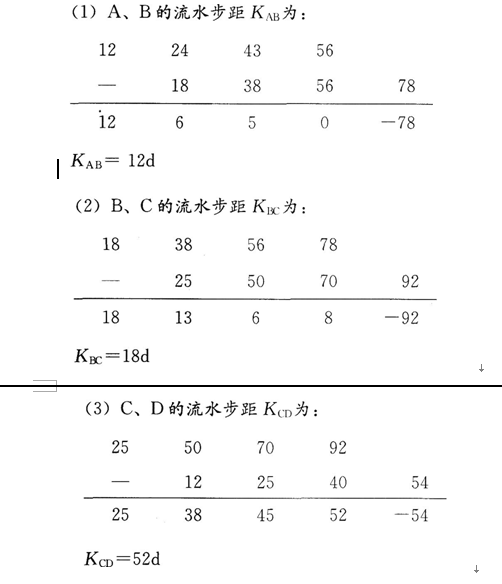

2.(1)计划工期T=∑K+tn=(12+18+52)+(12+13+15+14)=136d。
(2)计划工期136d小于合同工期140d,满足合同工期要求。
3.(1)出现裂缝的原因还可能有:
1)水灰比过大,2)坍落度偏大,3)和易性差,4)浇筑振捣差,5)养护不及时,6)养护差。
(2)防治方法:
1)调整合适的配合比,2)确保搅拌质量,3)浇筑振捣密实,4)初凝前进行二次抹压,5)及时养护,6)保证养护质量。
4.事件三中索赔成立情况与理由分别如下:
(1)工程清理、恢复费用18万元:索赔成立;
理由:根据合同约定,不可抗力导致工程本身的损失及清理、恢复费用由发包人承担。
(2)施工机械设备重新购置和修理费用29万元:索赔不成立;
理由:根据合同约定,不可抗力导致施工机械设备的损毁由承包人承担。
(3)人员伤亡善后费用62万元:索赔不成立;
理由:根据合同约定,不可抗力导致施工单位自己人员的伤亡损失由承包人承担。
(4)工期顺延6d:索赔成立;
理由:根据合同约定,不可抗力事件导致的工期延误可以顺延。
