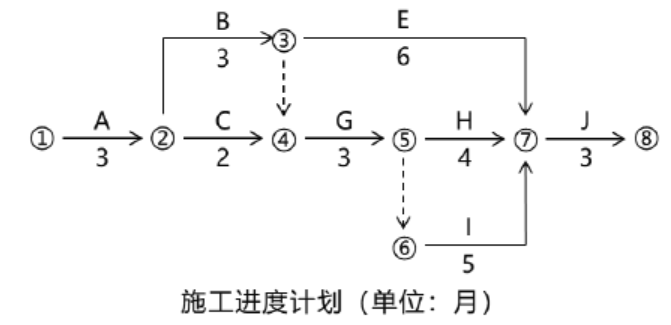

【答案1】该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17 个月。
【答案2】工作C 的总时差=1 个月;工作E 的总时差=2 个月;
【答案3】
工期=3+3+3+5+3=17 个月
事件2:由于设计变更导致工作G 停工2 个月。

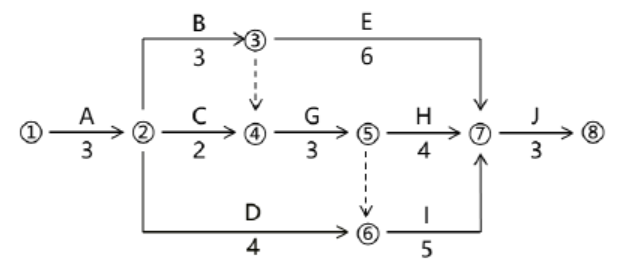

事件3:由于不可抗力的暴雨导致工作D 拖延1 个月。
【答案4】工作G 的拖延使总工期延长2 个月。
理由:工作G 总时差=0 个月,停工2 个月,因此影响工期2 个月。工作D 的拖延对总工期没有影响。
理由:工作D 的总时差=2 个月>拖延1 个月,因此D 工作的拖延对总工期没有影响。
