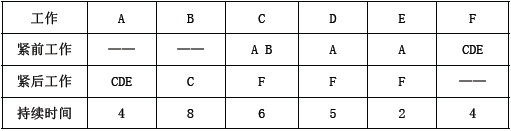

1.工作之间的逻辑关系,补充如下:

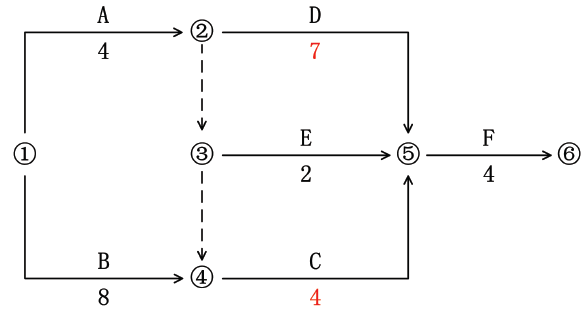

双代号网络图绘制如下:
关键线路是B→C→F,总工期为18 个月
2.事件一:工期索赔不合理。虽然此事件是非承包人原因造成,但是工作D 延长2 个月没有超过总时差,对总工期没有造成影响,所以工期索赔不合理。
事件一:费用索赔合理。此事件是非承包人原因造成,而且给施工企业造成了人工费、机械费损失2万元,所以费用索赔合理。
事件二:费用索赔合理,此事件是由于业主要求提前工期引起,是非承包人原因造成的,由于赶工期所增加的费用2 万元可以向业主提出费用索赔要求,所以费用索赔合理。
3.关键线路还是B→C→F,总工期变为16 个月
工作C 的总时差为0,工作E 的总时差为,6 个月
