【答案 1】
(1)直角坐标法,极坐标法,角度前方交会法,距离交会法。
(2)本工程最适宜采用直角坐标法。

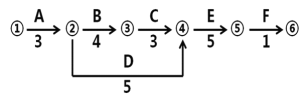

【答案 2】工期=3+4+3+5+1=16 天
【答案 3】事件三中,
不妥 1:经施工项目负责人批准后开始实施
理由:专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专
业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。
不妥 2:仅安排施工项目技术负责人进行现场监督。
理由:由专职安全管理人员进行现场监督。
【答案 4】
(1)工程清理、恢复费用 18 万元的索赔要求成立。
理由:不可抗力事件发生后,工程所需清理、修复费用,由发包人承担。
(2)施工机械设备重新购置和修理费用 29 万元的索赔要求不成立。
理由:不可抗力事件发生后,承包人机械设备损伤及停工损失,由承包人承担。
(3)人员伤亡善后费用 62 万元的索赔要求不成立。
理由:不可抗力事件发生后,工程本身的损害、因工程损害导致第三人人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;发包人、承包人人员伤亡由其所在单位负责,并承担相应费用。
(4)工期顺延 6d 的索赔要求成立。
理由:不可抗力事件发生后,延误的工期相应顺延。
