1.工程预付款金额=(7125-100-1000)×60%×60÷360=602.5 万元。
2.因为 20<28×(1-5%)×(1-15%)=22.61,
所以该项目调整后的综合单价=28×(1-5%)×(1-15%)=22.61,
所以土方结算价:4000×22.61=90440 元。

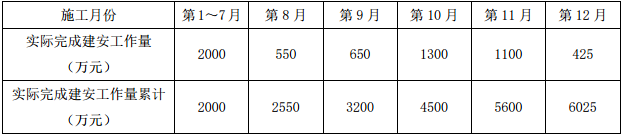

3.事件 1 中,业主工程师代表应签发的工程款分别为:
①第 1~7 月合计工程款为 2000-602.5=1397.5 万<1500 万,
工程师应签发的工程款为 0 万元。
②第 8 月完成工程量价款 550+1397.5=1947.5 万>1500 万,
工程师应签发的工程款为 1947.5 万元。
③第 9 月完成工程量价款 650 万<1500 万,
工程师应签发的工程款为 0 万元。
④第 10 月完成工程量价款 1300 万,1300+650=1950 万>1500 万,
第 10 月工程师应签发的工程款为:1950 万元。
⑤第 11 月应扣的工程质保金为:6025×5%÷2=150.625 万元,
1100-150.625=949.375 万元<1500 万元,
第 11 月应签发的工程款为:0 万元。
⑥第 12 月应扣的工程质保金为:6025×5%÷2=150.625 万元,
425-150.625+949.375=1223.75 万元,
第 12 月应签发的工程款为:1223.75 万元。
4.项目的合同管理应遵循下列程序:合同评审;合同订立;合同实施计划;合同实施控制;合同管理总结。
5.事件 3 中的不妥之处有:
①不妥之处一:木材库房的建筑面积为 50m2,
理由:可燃材料库房单个房间的建筑面积不应超过 30m2。
②不妥之处二:易燃易爆危险品库房的建筑面积为 25m2,
理由:易燃易爆危险品库房单个房间的建筑面积不应超过 20m2。
③不妥之处三:房间内至最近疏散门的最大距离为 12m,
理由:房间内任一点至最近疏散门的距离不应大于 10m。
④不妥之处四:房门净宽度均为 0.75m,
理由:房门净宽度不应小于 0.8m。
6.成本管理的任务包括:成本计划、成本控制、成本核算、成本分析、成本考核。
