1.(1)本工程至少应配置2 名专职安全员;(2)项目经理部配置安全员的做法:不妥当;理由:还应配置机械类(或综合类)专职安全员。
2.专业分包单位应该按照应急救援预案要求建立应急救援组织(或配备应急救援人员),配备救援器材(设备),并定期进行应急演练。对于难以进行现场演练的预案,可按照演练程序和内容采取室内桌牌式模拟演练。

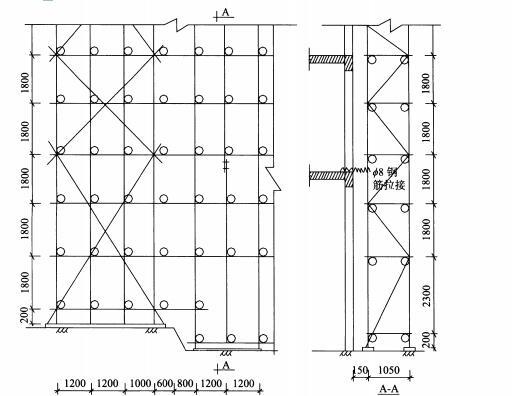

3.外脚手架搭设构造中的错误有:(1)局部步距过大(首步超过2000mm 或首步为2300mm);(2)横杆不在节点处;(3)横向扫地杆在纵向扫地杆上方;(4)连墙件用钢筋拉接(不能采用软连接);(5)连墙件竖向间距过大;(6)立杆搭接;(7)首步未设置连墙件;(8)高低处水平杆延长跨度不够;(9)剪刀撑宽度只有3 跨(或小于6m);(10)立杆底部悬空。
4.还应补充的检查项目有:临边防护、洞口防护、通道口防护、移动式操作平台、移动式梯子、悬空作业。
