案例题 施工组织设计中,针对3栋公寓楼组织流水施工,各工序流水节拍参数见表1。表1流水施工参数表绘制流水施工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。

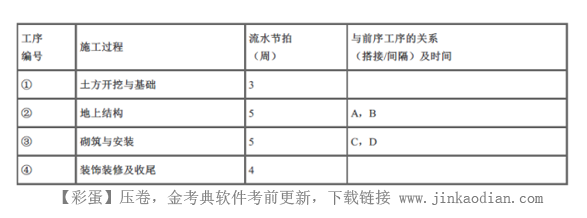

表1 流水施工参数表

绘制流水施工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。

问题:写出流水节拍参数表中: A、C对应的工序关系,B、D对应的时间

正确答案
A对应的工序关系:搭接。
C对应的工序关系:间隔。
B对应的时间: 1周。
D对应的时间: 2周。
查看解析
