分析

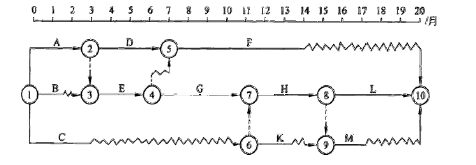

案例题 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。

问题:
(1)在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、C、H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。

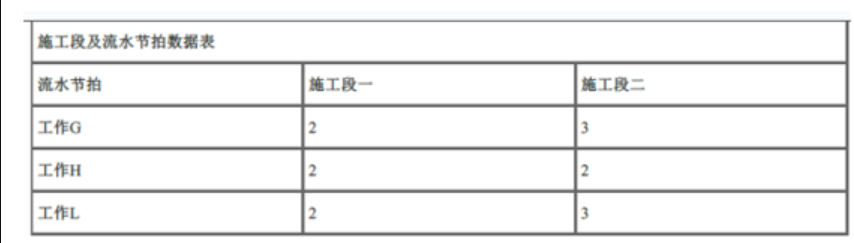

(2)由于种种原因,使得工程前期进展拖延,第10月末对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:

试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
(3)根据优化目标的不同,除了资源优化网络计划的优化还有哪几类?写出资源优化的前提条件。

正确答案
(1)B工作1月末开始施工,然后开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B→C→H。
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月
(2)工作G、H 、L 为无节奏流水施工,按最大差法计算其流水施工工期:
1)各施工过程流水节拍的累加数列: 工作G: 2,5
工作H: 2,4
工作L: 2,5
2)错位相减,取最大值得流水步距:

3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。
4)此时,线路G→H→L工期缩减至10个月(压缩了4个月);工作F线路自由时差为6个月,压缩4个月后仍不会成
为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2=9个月,也不会成为关键线路,故此时的关键线路仍为
G→H→L,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。
(3)还有:工期优化、费用优化。
资源优化的前提条件是:
①优化过程中,不改变网络计划中各项工作之间的逻辑关系。
②优化过程中,不改变网络计划中各项工作的持续时间。
③网络计划中各工作单位时间所需资源数量为合理数量。
④除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。
