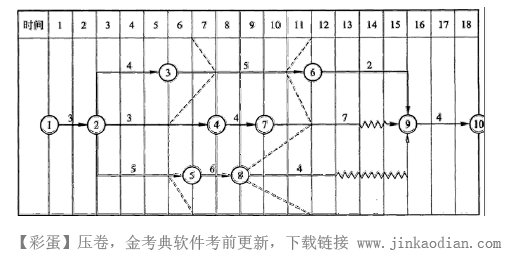

案例题 某工程双代号时标网络图如下:

假设各项工作均匀速进展,其中,工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。
问题:
1. 根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
2.试从投资角度分析6月、11月底的进度偏差及实际进展情况。

正确答案

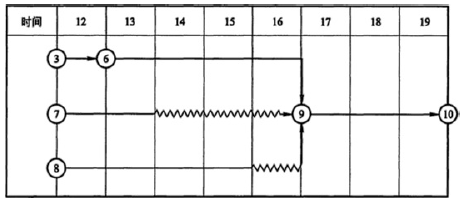

1.从12月开始,③→⑥工作剩余一个月,⑧→⑨工作刚刚开始,其时标网络计划如下:

2.进度偏差=BCWP-BCWS。
(1)6月底BCWS=3X2+4X3+5X1+3X4+5X4=55万元
6月底BCWP=3X2+4X3+5X2+3X3+5X3=52万元
则:6月底进度偏差为=52-55=-3万元,即实际进度拖延3万元。
(2)11月底BCWS=3X2+4X3+5X6+3X5+4X2+7X2+5X4+6X2+4X3=129万元;
11月底BCWP=3X2+4X3+5X5+3X5+4X2+7X2+5X4+6X2=112万元 则:11月底进度偏差为:112-129=-17万元,即实际进度拖延17万元。
