1.主泵房相关工作的施工顺序:⑩→③→②→⑦→⑨→⑥→?。
2.本工程不需要采取降低承压水措施。

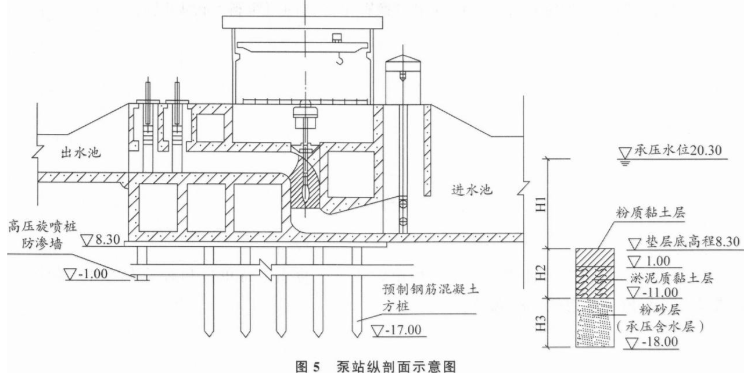

当不透水层的土压力与承压水层的水压力之比大于等于规定的安全系数时,不需要降低承压水,反之则需要降低承压水,因此需要计算土压力与水压力的比值。
即,γsH2/γ水H3=(18×19.3)/(10×7)≈4.96>1.10,故不需要采取降低承压水措施。 3.老堤加高培厚土方施工的主要施工工序:堤基清理、铺料、整平、洒水、压实、质检。 4.(1)除事件三中所列情形外,还有以下情形采取分层施工:
①疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。
②工程对边坡质量要求较高或为复式边坡。
③疏浚区垂直方向土质变化较大,需更换挖泥机具或对不同土质存放有不同要求。 ④合同要求分期达到设计深度。
⑤紧急的疏洪、引水工程。
(2)分层施工应遵循“上层厚、下层薄”的原则。
5.(1)检测费用应由发包人支付。
(2)一般采用的检测方法为钻孔取芯、压水试验、无损检测。
6.该分部工程的质量等级为优良,该验收结论还包括:未发生过质量事故;中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30组时,试件质量合格);原材料质量合格。
