1.三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,各施工过程之间的流水步距如下

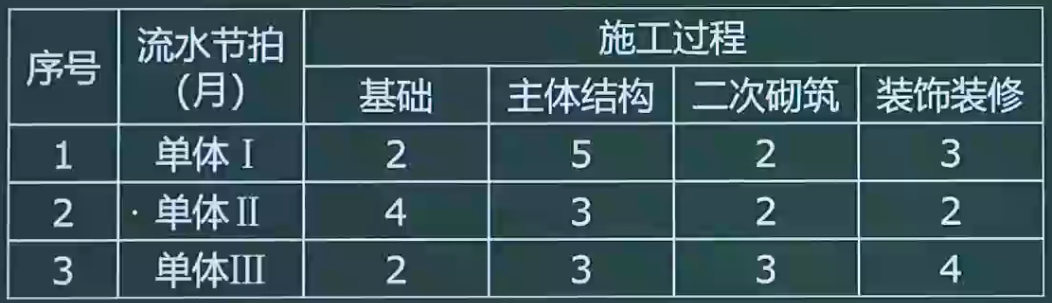

(1)各施工过程流水节拍的累加数列:
①基础:2、6、8
②主体结构:5、8、11
③二次砌筑:2、4、7
④装饰装修:3、5、9

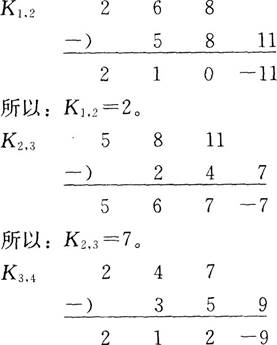

(2)错位相减,取最大值的流水步距:

所以:K3,4=2。
(3)流水施工总工期:
T=(2+7+2)+(3+2+4)=20月。
2.三个单体可能的施工先后顺序有如下六种,Ⅰ→Ⅱ→Ⅲ;Ⅰ→Ⅲ→Ⅱ;Ⅱ→Ⅰ→Ⅲ;Ⅱ→Ⅲ→Ⅰ;Ⅲ→Ⅰ→Ⅱ;Ⅲ→Ⅱ→Ⅰ。
分别计算每一种施工组织先后顺序情况下的工期:
(1)顺序一:Ⅰ→Ⅱ→Ⅲ
K1-2=2;K2-3=7;K3-4=2;则工期T1=(3+2+4)+2+7+2=20月。
(2)顺序二:Ⅰ→Ⅲ→Ⅱ
K1-2=2;K2-3=6;K3-4=2;则工期T1=(3+4+2)+2+6+2=19月。
(3)顺序三:Ⅱ→Ⅰ→Ⅲ
K1-2=4;K2-3=7;K3-4=2;则工期T1=(2+3+4)+4+7+2=22月。
(4)顺序四:Ⅱ→Ⅲ→Ⅰ
K1-2=4;K2-3=6;K3-4=3;则工期T1=(2+4+3)+4+6+3=22月。
(5)顺序五:Ⅲ→Ⅰ→Ⅱ
K1-2=2;K2-3=6;K3-4=3;则工期T1=(4+3+2)+2+6+3=20月。
(6)顺序六:Ⅲ→Ⅱ→Ⅰ
K1-2=3;K2-3=6;K3-4=3;则工期T1=(4+2+3)+3+6+3=21月。
由此可见,总工期19个月时工期最短。这种情况下,三个单体建筑的施工先后顺序为:Ⅰ→Ⅲ→Ⅱ。

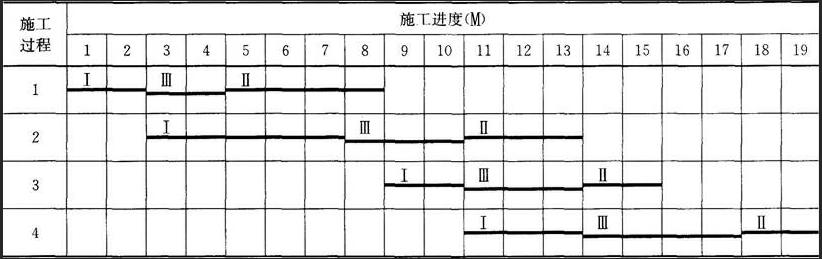

3.绘制总工期最短方案(施工先后顺序:单体Ⅰ→单体Ⅲ→单体Ⅱ)的流水施工进度计划如下:
