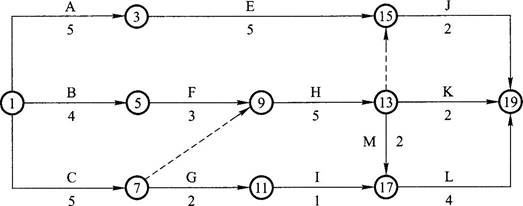

1.调整后的网络进度计划如下图所示:

2.起重机械在现场闲置2个月。
理由:
(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月末,工作H最早开始时间为7月末(即8月初),则工作C与工作H之间机械闲置2个月;
(2)工作H的最早完成时间是12月,工作J最早开始时间为第12个月,则工作H与工作J之间机械不闲置;
所以,该起重吊装机械在现场共闲置2个月。
3.为了减少机械闲置时间,工作C的开始时间滞后2个月开始。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故把工作C开始时间滞后2个月,则机械可连续使用,无闲置时间。
4.施工单位向建设单位索赔赶工费3万元不成立。
工作I总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作I不需要赶工也能按原合同工期完工,故施工单位关于I工作赶工费3万元的索赔不成立。
