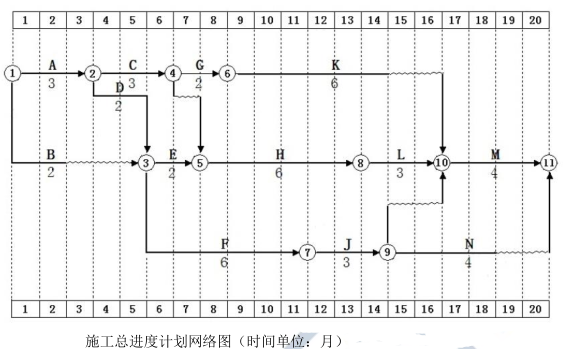

1.应该重点控制关键线路:○1→○2→○3→○5→○8→○10→○11

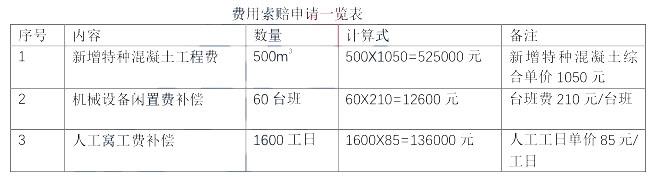

2.事件二索赔成立,因为是非承包商责任
1)施工机械闲置补偿索赔成立,但不能按台班费计算,应该按闲置费计算;
2)窝工费索赔成立,但不能按人工工日单价计算,应该按窝工补贴单价计算
3.
1)K总时差2个月,进度偏差导致总工期拖延1个月;
2)H总时差0个月,为关键工作,进度偏差导致总工期拖延1个月;
3)F总时差2个月,进度偏差导致总工期拖延0个月;
4)K索赔成立,因为是非承包商原因,但K只能索赔1个月工期(延误3个月,有2个月的总时差);
H索赔不成立,因为是承包商自身原因;
F索赔不成立,因为是承包商自身原因;
工期最终可以索赔1个月
4.
1)强屈比=抗拉强度实测值/下屈服强度实测值=561/460=1.22;
屈强比(超屈比)=屈服强度实测值/下屈服强度标准值=460/400=1.15;
2)强屈比不符合要求,因为根据规定抗震等级一级的结构强屈比应不小于1.25(1.22<1.25);
屈强比(超屈比)符合要求,因为根据规定抗震等级一级的结构屈强比(超屈比)应不大于1.30(1.15<1.30);
