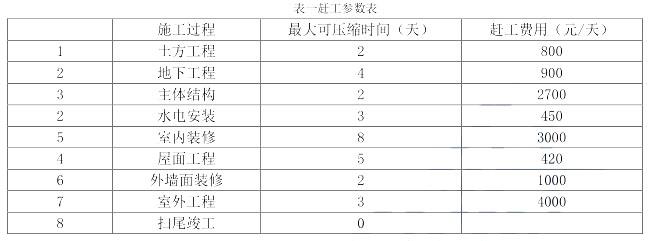

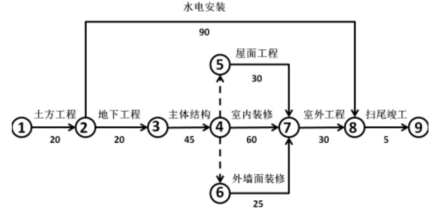

1.依据工期压缩的原则,即优先压缩赶工费增加最少的工作,则
(1)将主体结构施工过程压缩2天;
(2)将室内装修施工过程压缩3天。
2.(1)不正确。
理由:民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d以后、工程交付使用前进行。
(2)针对本工程室内环境污染物浓度检测还有氡、甲醛、氨、苯、甲苯、二甲苯等。
3.
(1)不妥之处一:对现场的用电编制了“安全用电和电气防火措施”。
正确做法:施工现场临时用电设备在5台及以上或设备总容量在50kW及以上时,应编制“用电组织设计”。
不妥之处二:在库房、道路、仓库等一般场所安装了额定电压为360V的照明器。
正确做法:一般场所宜选用额定电压为220V的照明器。
(2)施工现场一般场所还应包括:办公室;食堂;宿舍;料具堆放场所;自然采光差的场所;坑、洞、井内作业;夜间施工。
