分析

案例题 某工程项目采用工程量清单招标确定中标人,招标控制价200万元,合同工期4个月。承包方费用部分数据如表5-1所示

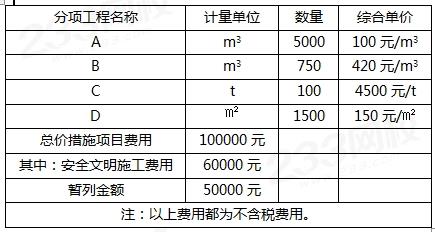

表5-1承包方费用部分数据表

合同中有关工程款支付条款如下:
1.开工前发包方向承包方支付合同价(扣除安全文明施工费用和暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.安全文明施工费用开工前与材料预付款同时支付。
3.工程进度款按月结算,发包方按每次承包方应得工程款的80%支付。
4.总价措施项目费用剩余部分在开工后4个月内平均支付,结算时不调整。
5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或1.05)
6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数)。
7.规费和税金综合费率18%(以分项工程费用、措施项目费用、其他项目费用之和为基数。
8.竣工结算时,业主按合同价款的3%扣留工程质量保证金。
9.工期奖罚5万/月(含税费),竣工结算时考虑。
10.如遇清单缺项,双方按报价浮动率确定单价。

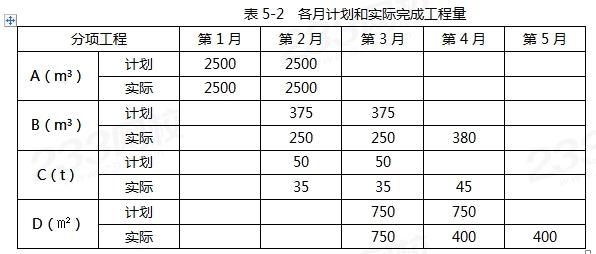

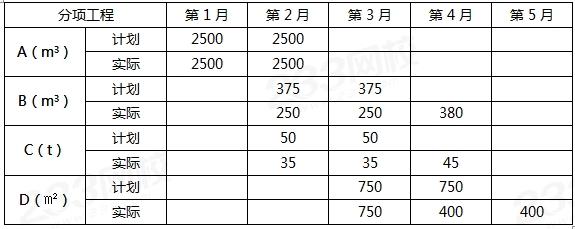

表5-2各月计划和实际完成工程量

施工过程中,4月份发生了如下事件
1.业主签证某临时工程消耗计日工50工日(综合单价60元/工日),某种材料120㎡(综合单价100元/㎡)。
2.业主要求新增一临时工程,工程量为300m3,双方按当地造价管理部门颁布的人材机消耗量、信息价和取费标准确定的综合单价为500元/m3;
3.4月份业主责任使D工程量增加,停工待图将导致D工期延长2个月,后施工单位赶工使D工作5月份完成,发生赶工人才机费3万元。
问题:
1.工程签约合同价款为多少元开工前业主应拨付的材料预付款和安全文明施工工程价款为多少元。
2.列式计算第3个月末分项工程的进度偏差(用投资表示);
3.列式计算业主第4个月应支付的工程进度款为多少万元;
4.1-5月份业主支付工程进度款,6月份办理竣工结算,工程实际总造价和竣工结算款分别为多少万元;
5.增值税率为9%,实际费用支出(不含税)160万元,进项税额17万元(其中:普通发票9万元,专用发票7万元,材料损失专票税费1万元),计算该项目应计增值税,应纳增值税和成本利润率。(计算结果保留三位小数)

正确答案
1. 签约合同价: [(5000ⅹ100+750ⅹ420+100ⅹ4500+1500ⅹ150)/10000+10+5]ⅹ(1+18%)=193.52(万元)
工程预付款:[193.52-(6+5)ⅹ(1+18%)]ⅹ20%=36.108(万元)
安全文明施工费工程款:6ⅹ(1+18%)ⅹ80%=5.664(万元)

2. 第3个月末分项工程累计拟完工程计划投资:
(5000ⅹ100+750ⅹ420+100ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=162.545(万元)
第3个月末分项工程累计己完工程计划投资:
(5000ⅹ100+500ⅹ420+70ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=134.225(万元)
第3个月末分项工程进度偏差=134.225-162.545=-28.32(万元)
第3个月末该工程进度拖延28.32万元。
3. B分项工程:
执行原清单价的量750ⅹ(1+15%)=862.5m3;
新单价的量880-862.5=17.5m3
[17.5ⅹ420ⅹ0.95+(380-17.5)ⅹ420]/10000ⅹ(1+18%)=18.789万元
C分项工程:45ⅹ4500/10000ⅹ(1+18%)=23.895万元
D分项工程:400ⅹ150/10000ⅹ(1+18%)=7.08万元
总价措施工程款:1ⅹ(1+18%)=1.18万元
临时用工:(50ⅹ60+120ⅹ100)/10000ⅹ(1+18%)=1.77万元
临时工程:
报价浮动率=1-193.52/200=3.24%
调整后全费用单价=500ⅹ(1+18%)ⅹ(1-3.24%)=570.884元/m3
570.884ⅹ300/10000=17.127万元
应支付工程款为:(18.789+23.895+7.08+1.18+1.77+17.127)ⅹ80%-36.108/3=43.837万元
4. A分项工程:5000ⅹ100ⅹ1.18/10000=59万元
B分项工程:[17.5ⅹ420ⅹ0.95+(880-17.5)ⅹ420]/10000ⅹ1.18=43.569万元
C分项工程:115ⅹ4500/10000ⅹ1.18=61.065万元
D分项工程:1550ⅹ150/10000ⅹ1.18=27.435万元
实际造价=59+43.569+61.065+27.435+10ⅹ1.18+1.77+17.127+5=221.925+5=226.766万元
质保金=193.52ⅹ3%=5.806万元
竣工结算款=(226.766-5)ⅹ(1-80%)+5-5.806=43.547万元
5. 应计增值税(销项税额)=226.925/(1+9%)ⅹ9%=18.737万元;
应纳增值税=18.737-7=11.737万元;
该合同成本为=160+9+1=170万元;
利润为=226.925-18.737-170=38.188万元
成本利润率=38.188/170=22.464%
查看解析

相关试题

单选
关于基础长度的规定,叙述错误的是( )。
A 附墙垛基础宽出部分体积应并入基础工程量内 B 内墙墙基按内墙基净长计算 C 基础大放脚T形接头处的重叠部分,以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.5m2以内孔洞所占体积不予扣除,但靠墙暖气沟的挑檐亦不增加 D 外墙墙基按外墙中心线长度计算
查看
单选
砖基础施工所需工作面宽度为每边各增加()mm。
A 250 B 200 C 300 D 150
查看
单选
选择施工机械时,首先应该选择( )的机械。
A 租赁 B 大型 C 主导工程 D 进口
查看
单选
钢筋性能的技术指标主要是抗拉强度、断后伸长率和( )。
A 屈服强度 B 冷弯性能 C 硬度 D 耐疲劳性
查看
单选
下列关于工程量计算规则的说法,错误的是()。
A 地基强夯按设计图示处理范围以面积计算 B 注浆地基工程量按设计图示尺寸以处理面积计算 C 房心回填土,按主墙之间的面积乘以回填土厚度计算 D 基础回填体积为挖方清单工程量减自然地坪以下埋设的基础体积
查看
单选
某预制钢筋混凝土桩如图1所示,已知共有24根,土壤类别为三类土,则该预制钢筋混凝土打桩工程量为( )m。
A 404.40 B 384 C 480.30 D 423.50
查看
单选
基础与墙身(柱身)的划分,基础与墙身使用不同材料时,位于设计室内地面()mm以内时,以不同材料为分界线。
A ±300 B ±450 C ±500 D ±600
查看
单选
下列选项中,不属于建筑立面图基本内容的是()。
A 画出室内外地面线,房屋的勒脚,外部装饰及墙面分格线 B 文字说明外墙装修做法 C 表明各种门、窗位置,代号和编号 D 标注出详图索引符号
查看
单选
在建筑工程中,凡图示沟槽底宽在()m以内,且沟槽长大于槽宽3倍以上的称为沟槽。
A 7 B 5 C 6 D 8
查看
单选
在建筑工程中,基坑底长≤3倍底宽、底面积在( )m2以内的为基坑。
A 135 B 150 C 140 D 130
查看
刷题小程序
计量与计价实务(土建)题库小程序
热门试卷
2022年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(二) 2022年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(一) 2021年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(二) 2021年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(一) 2022年二级造价工程师《建设工程计量与计价实务(土木建筑工程)》(江苏省)模拟试题一 2022年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》模拟试卷二(浙江省) 2022年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》模拟试卷一(浙江省) 2021年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》模拟试卷二(浙江省) 2021年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》模拟试卷一(浙江省) 2022年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》模拟试卷二(湖南省) 2022年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》模拟试卷一(湖南省) 2022年二级造价工程师《建设工程计量与计价实务(土木建筑工程)》(广东版)模拟试卷(二) 2022年二级造价工程师《建设工程计量与计价实务(土木建筑工程)》(广东版)模拟试卷(一) 2022年二级造价工程师《建设工程计量与计价实务(土木建筑工程)》(江苏省)模拟试题二 2024年二级造价工程师《土木建筑工程计量与计价实务》模拟题库1
