1.计算分部分项工程量
(1)镀锌钢管DN15工程量
(4.5-1.6-0.2)(配电箱竖向)+(4.5-1.4)(西侧开关竖向)+(4+3+6+3×8+5+4.2+3)
(水平)+(4.5-1.4)(东侧开关竖向)=58.1m
(2)耐火绝缘导线NHBV-2.5mm2工程量
二线:[(4.5-1.6-0.2)+4+3+6+5+3+(4.5-1.4)×2+(0.4+0.2)(配电箱预留量)]×2=61.0(m)
三线:(3×8+4.2)×3=84.6(m)
小计: 61.0+84.6=145.6(m)

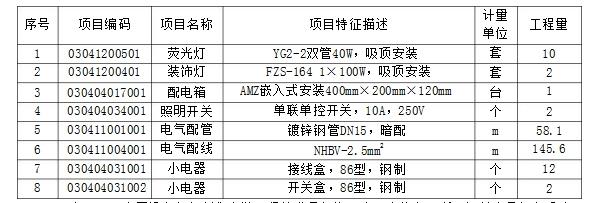

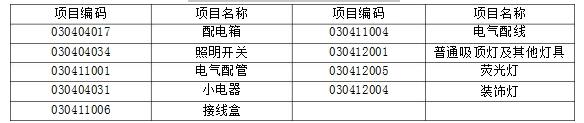

2.编写分部分项工程量清单
