案例题 某高速公路沥青混凝土路面,其设计面层分别为上面层:5cm厚细粒式;中面层:6cm厚中粒式;下面层:7cm厚料粒式。该路段长28km,路面宽26m,其中进口段里程0~160m路面平均宽度为100m,拌和站设在该路段中间,距高速公路1km处(平丘区),施工工期为6个月,采用集中拌和站卸汽车运输、机械摊铺。可供选择的拌和站为160t/h沥青混合料拌和设备,拌和场地建设不考虑。
【问题】
请列出本路段路面工程所涉及的相关施工图预算定额名称、单位、定额代号、数量等内容,填入表中,列式计算工程量。

正确答案
答案:(1)工程数量的计算
①路面面积:(28000-160)×26+160×100=739840(m2)。
②各面层体积:
下层(粗粒式):739840×0.07=51789(m3);
中层(中粒式):739840×0.06=44390(m3);
上层(细粒式):739840×0.05=36992(m3);
合计:51789+44390+36992=133171(m3)。
③沥青混合料质量:51789×2.377+44390×2.37+36992×2.363=315719(t)。
(2)混合料拌和设备设置数量的计算
根据施工工期安排,要求在6个月内完成路面面层的施工,假定设置的拌和设备型号为160t/h,每天施工8h,设备利用率为0.85,拌和设备安拆需1个月,则需要的拌和设备数量为:315719÷[160×8×0.85×30×(6-1)]=1.93,应设置2台拌和设备。
(3)混合料综合平均运距
①各段混合料数量:
14000×26×0.18=65520(m3)。
(14000-160)×26×0.18=64771(m3)。
160×100×0.18=2880(m3)。
②各段中心运距:
对应于上述三段的中心运距分别为:
14÷2=7(km)。
(14-0.16)÷2=6.92(km)。
0.16÷2+(14-0.16)=13.92(km)。
③综合平均运距:
总运量:65520×7+64771×6.92+2880×13.92=946945(m3·km)。
综合平均运距:946945÷133171=7.11(km)。
根据题目中给定的条件,拌和站距高速公路有1km的便道,因此,路面沥青混合料的实际综合平均运距为:7.11+1=8.11(km),根据定额中关于运距的规定,本项目应按8km计算。
(4)临时便道
根据题目中给定的条件,拌和站设在距高速公路1km(平丘区)的位置。为保证施工的顺利和安全文明施工的要求,应考虑按临时便道路面和养护进行计算。
最终结果见表。

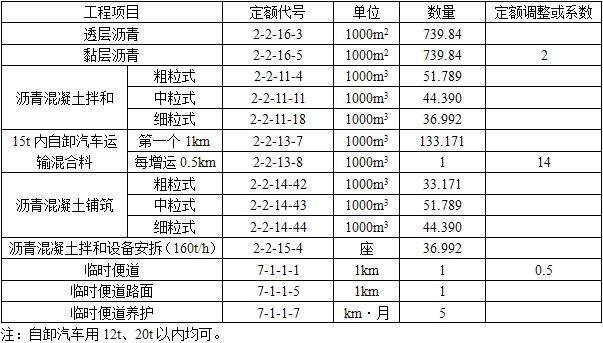

本路段路面工程所涉及的相关施工图预算定额信息
查看解析

相关试题

单选
按照作业内容分类,下列选项中不属于日常养护的是( )。
A 日常巡查 B 日常维修 C 日常监督 D 日常保养
查看
单选
土石方体积用平均断面积法计算,但与似棱体公式计算方式计算结果比较,如果误差超过( ),采用似棱体公式计算。
A 2% B 3% C 4% D 5%
查看
单选
开挖并铺设表土计量的工程内容不包括( )。
A 种植草皮 B 填前场地清理 C 回填种植土 D 清除杂物
查看
单选
波形梁钢护栏端头计量依据图纸所示位置、断面尺寸,按图示各端头( ),以个位单位计量。
A 尺寸 B 数量 C 直径 D 长度
查看
单选
关于劳动消耗定额的说法,错误的是( )。
A 劳动消耗定额也称工时定额或人工定额 B 劳动消耗定额是指在正常的生产技术和生产组织条件下,为完成单位合格产品所规定的劳动量消耗标准 C 劳动定额的主要表现形式是产量定额 D 时间定额与产量定额互为倒数
查看
单选
作为一种循环作业式的铲土运输机械,铲运机的工序中不包括( )。
A 碎土 B 装土 C 运土 D 卸土
查看
单选
土质边沟连续长度过长时,宜分段设横向排水沟将水流引离路基,分段长度一般不超过( )m。
A 200 B 300 C 400 D 500
查看
单选
公路养护工作的中心环节是( )。
A 路基养护 B 桥隧构造物养护 C 路面养护 D 沿线设施养护
查看
单选
单层横向全宽挖掘法适用于挖掘( )的土质路堑。
A 浅且短 B 深且短 C 长且一侧堑壁较薄 D 深且长
查看
单选
绘制贯入阻力与时间的关系曲线,以贯入阻力为3.5MPa及( )绘制两条平行于时间坐标的直线。
A 15MPa B 18MPa C 28MPa D 30MPa
查看
刷题小程序
计量与计价实务(交通)题库小程序
