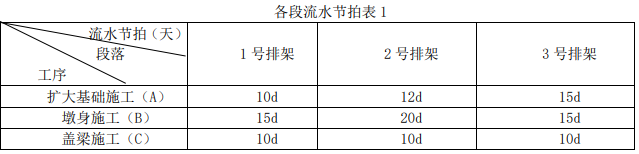

案例题 某施工单位承接了一 4×20m 简支梁桥工程。桥梁采用扩大基础,墩身平均高 10m。项目为单 价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰 富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游 150m 处,施工用砂均取自这 里。项目部拟就 1~3 排架组织流水施工,如下表所示。

施工期间,还发生了如下事件:
事件 1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件 2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件 3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了 10d 开始,承包人拟就此向业主提出工期和费用索赔。
【问题】
1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
2.事件 1 中,承包人的要求是否合理?说明理由。
3.事件 2 中,隐蔽工程的检查验收项目是否完善?说明理由,并指出检查方式的错误之处。
4.针对事件 3,承包人是否可以提出工期和费用索赔?说明理由。

正确答案
1.

2.不合理。因为按照索赔的一般要求,由于需要加强桥梁结构以承受“特殊超重荷载”而索 赔,承包商只能索赔有关工程费用,无权得到利润。但单价合同中的单价包含了利润在内的一切 费用。
3.(1)不完善。检查项目还应有:土质情况、地基处理。 (2)施工项目负责人组织施工人员、质检人员不正确,还应请监理单位、建设单位、设计单 位相关人员参加。
4.可以。因为首先造成墩身施工推迟是由于业主的原因,而且该推迟会使工期延长,并会带 来人员、设备的窝工,所以承包商可以提出工期和费用索赔。
查看解析

相关试题

单选
灌注桩钢筋骨架的制作、运输与安装的说法,错误的是( )。
A 制作时应采取必要措施,保证骨架的刚度,主筋的接头应错开布置。 B 大直径长桩的钢筋骨架宜在胎架上分段制作,且宜编号,安装时应按编号顺序连接。 C 应在骨架外侧设置控制混凝土保护层厚度的垫块,垫块的间距在竖向不应大于4m。在横向圆周不应少于2处。 D 骨架的顶端应设置吊环。
查看
单选
用于高速公路的无机结合料稳定基层可以选择( )。
A 水泥稳定细粒土 B 二灰砂 C 水泥稳定未筛分碎石 D 石灰稳定级配碎石
查看
单选
二级公路的基层和二级以下公路高级路面的基层不得使用( )。
A 水泥稳定未筛分碎石 B 石灰土 C 水泥稳定碎石土 D 二灰砾石
查看
单选
水泥混凝土路面的养护时间应根据( )而定。
A 抗压强度 B 温度与湿度 C 弯拉强度 D 施工方法
查看
单选
反映沥青混合料受水损害时抵抗剥落能力的指标是( )。
A 稳定度 B 残留稳定度 C 流值 D 饱和度
查看
单选
关于大体积混凝土施工的说法,错误的是( )。
A 宜选用低水化热和凝结时间长的水泥品种。粗集料宜采用连续级配,细集料宜采用中砂。 B 大体积混凝土进行配合比设计及质量评定时,可按28d龄期的抗压强度控制。 C 大体积混凝土的浇筑宜在气温较低时进行,但混凝土的入模温度应不低于5℃ D 在混凝土内部通水降温时,进出口水的温差宜小于或等于10℃,且水温与内部混凝土的温差宜不大于20℃。
查看
单选
关于预应力混凝土水池无粘结预应力筋布置安装的说法,正确的是( )。
A 应在浇筑混凝土过程中,逐步安装、放置无粘结预应力筋 B 相邻两环无粘结预应力筋锚固位置应对齐 C 设计无要求时,张拉段长度不超过50m,且锚固肋数量为双数 D 无粘结预应力筋中的接头采用对焊焊接
查看
单选
关于护筒说法正确的是( )。
A 在陆上或流水区筑岛处的护筒,其内径应大于桩径至少300mm。 B 护筒高度宜高出地面0.3m,同时应高于桩顶设计高程2.0m。 C 护筒宜采用钢板卷制。 D 在有潮汐影响的水域,护筒顶应高出施工期最高潮水位1.0-2.0m。
查看
单选
软土地区路堤施工期间,坡脚水平位移速率24h应不大于( )mm。
A 3 B 5 C 8 D 10
查看
单选
关于加筋土挡土墙施工要求的说法,错误的是( )。
A 安装直立式墙面板应按不同填料和拉筋预设仰斜坡 B 拉筋应成水平铺设 C 严禁平行于拉筋方向碾压 D 墙后填土宜采用羊足碾压
查看
刷题小程序
公路工程管理与实务题库小程序
