案例题 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390d,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图),并得到监理工程师的批准。

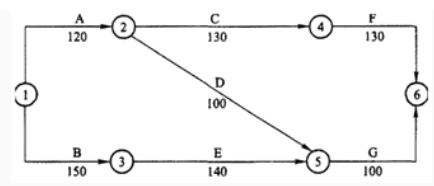

施工进度计划(单位:d)
工程施工时遇到如下事件:
事件一:A工作施工时遇到图纸未标明的地下障碍物,清除障碍物用了10天。
事件二:B工作施工时基坑边坡支撑失稳,重新加固导致该工作延误3天。
事件三:C工作施工时遇到百年一遇的大雨,导致停放在施工现场的工程材料损失4万元 ,工期延误3天。
事件四:施工中原材料价格上涨,超出合同5万元。
问题:
1.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。
2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿分别说明理由。
3.施工单位租赁土方机械用于工作A、B,日租金为1500元/d,则施工单位可以得到的土方租赁机械的租金补偿费用是多少为什么

正确答案
1.关键线路: ①→③→⑤→⑥(或B→E→G),计算工期为390d,按此计划可以按合同工期要求完工。
2.事件一:不能获得工期补偿,但可以获得费用补偿。
理由:不能获得工期补偿,因为工作A是非关键工作,延期没有超过该工作总时差10d;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位应承担的风险。
事件二:不能获得工期和费用补偿。
理由:因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该责任。
事件三:可以获得工期补偿,可以获得费用补偿。
理由:可以获得工期补偿,因为百年一遇的大雨属于不可抗力,虽然C工作是非关键工作,但是C工作总时差已在A工作用完,此时总时差为0;费用索赔成立,因为停放在施工现场的工程材料损失应由建设单位承担。
事件四:不能获得工期和费用补偿。
理由:不能获得工期补偿,因为原材料价格上涨没有影响工期;不能获得费用补偿,因该工程施工合同是固定总价合同,物价上涨风险应由施工单位承担。
3.施工单位应得到10d的租金补偿,补偿费用为10×1500=1.5(万元)。
理由:因为工作A的延长导致该租赁机械在现场的滞留时间增加了10d,而工作A的延长是由建设单位原因引起的;工作B不予补偿,因为工作B的延误是由施工单位原因引起的。
查看解析

相关试题

单选
桥梁长度是指( )。
A 多孔桥梁中各孔净跨径的总和 B 单孔拱桥两拱脚截面形心点之间的水平距离 C 桥梁两端两个桥台的侧墙或八字墙后端点之间的距离 D 单跨桥梁两个桥台之间的净距
查看
单选
当隧道曲线半径过小时,( )施工较为困难。
A 新奥法 B 盾构法 C 喷锚暗挖法 D 浅埋暗挖法
查看
单选
沉井下沉施工时,挖土应分层、均匀、对称进行;对于有底梁或支撑梁沉井,其相邻格仓高差不宜超过()。
A 0.3m B 0.2m C 0.4m D 0.5m
查看
单选
在管道开槽施工中,槽底开挖宽度的正确说法是( )。
A 管道外径增大,管道一侧的工作面宽度一定增大 B 同管径下,柔性接口比刚性接口所需工作面宽度小 C 化学建材管道比混凝土管道工作面宽 D 沟槽土质越好,槽底开挖宽度越小
查看
单选
沥青路面结构中的承重层是( )。
A 基层 B 上面层 C 下面层 D 垫层
查看
单选
完全为交通服务的城镇道路称为()。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
沥青玛脂碎石混合料属于()结构。
A 密实一悬浮结构 B 骨架一空隙结构 C 骨架一密实结构 D 改性沥青混合料
查看
单选
桥梁按照( )可以划分为上承式桥、下承式桥、中承式桥。
A 用途 B 桥梁全长和跨径 C 主要承重结构所用的材料 D 上部结构的行车道位置
查看
单选
( )是盖挖逆作法壁板施工缝的传统处理方法,但不宜做到完全的紧密接触,效果不佳。
A 注入法 B 直接法 C 填充法 D 灌压法
查看
单选
采用喷锚暗挖法施工地层条件差、断面特大的多层多跨结构隧道时,为变大断面为中小断面,提高施工安全度,宜采用的施工方法为()。
A 全断面法 B 正台阶法 C 单侧壁导坑法 D 柱洞法
查看
刷题小程序
市政公用工程管理与实务题库小程序
