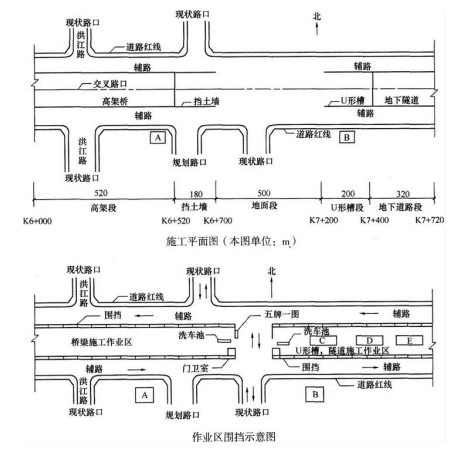

1.(1)A、B处均设置变压器。
理由:高架桥段、U形槽段和地下隧道是两个独立的子单位工程,用电负荷均较大而且作业区长度较长,只布置一处压降损失大,可靠性不高。
(2)围挡进出口处电缆采用埋地敷设,其余地方则挂在离地2m以上的围挡墙上。理由:高架桥梁的吊装机械和U形槽段及地下隧道区围护结构的施工机械对作业范围内的净空要求都很高,如果电缆采用架空敷设,将会缩小施工机械的作业空间,存在触电等多种潜在风险,而埋地及挂墙敷设安全性高,对工序作业影响小,是工地上常用的符合规范要求的方法。
2.C——临时堆土区;
D——钢筋笼加工区;
E——泥浆处理区。
3.观察井——观察地下水位;
回灌井——保持地下水位,避免周边地层沉降,从而保护周边环境;
管井——降水。
4.本工程基坑的施工难点为:环境保护,地下水控制,地下管线保护,临时交通组织。
5.①基准作用;
②承重;
③存蓄泥浆。
