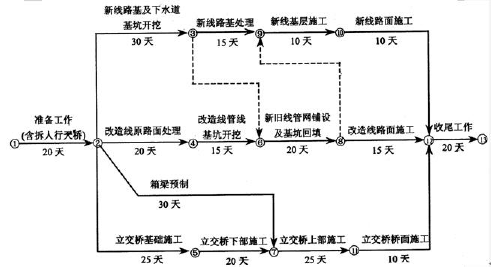

案例题 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m 的新增路线(含下水道200m)和一段长220m 的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位位于-4.0m 处(原地面高程为±0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。

施工中,发生了如下导致施工暂停的事件:
事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m 处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14 天。
事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7 天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
1 、根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?
2 、背景中关于施工平面布置图的使用是否正确?说明理由。
3 、计算工程总工期,并指出关键线路,指出节点顺序即可。
4 、分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
5 、补充项目部向企业提供月度施工进度报告的内容。

正确答案
1 、基坑开挖、支护及降水工程;起重吊装工程;拆除工程。
2 、不正确。
由于本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通,因此施工平面布置图应是动态的。
3 、工程总工期为 20+25+20+25+10+20=120 天。
关键线路为:⑴→⑵→⑸→⑺→⑾→⑿→⒀
4 、事件 1 将使工期拖延 4 天。事件 2 将使工期再延长 2 天。如果承包人提出工期索赔,只能获得由于事件 1 导致的工期拖延补偿,即延期 4 天。因为原有地下管网资料应由业主提送,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。
5 、还有:实际施工进度图;工程变更,价格调整,索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见和建议。
查看解析

相关试题

单选
以地下水为水源的饮用水处理工艺中,用于除铁、锰处理的构筑物为( )。
A 澄清池 B 淹没式生物滤池 C 预沉池 D 沉淀池
查看
单选
下列关于桥面基层的要求说法错误的是( )。
A 基层混凝土强度应达到设计强度的75%以上,方可进行防水层施工 B 基层混凝土表面粗糙度处理宜采用抛丸打磨 C 基层处理剂可采用喷涂法或涂刷法施工 D 喷涂基层处理剂前,应采用毛刷对桥面排水口、转角等处先进行涂刷
查看
单选
下列关于城镇道路分级及技术指标的要求的描述正确的是( )。
A 城镇道路按交通流量分为了快速路、主干路、次干路和支路 B 快速路的横断面形式一般为单、双幅路 C 次干路和支路结合组成了干路网 D 支路以服务功能为主,以解决局部地区交通
查看
单选
二灰中的粉煤灰用量越多,早期强度( ),3个月的龄期的强度增长幅度也越大。
A 越高 B 越低 C 变化不大 D 无影响
查看
单选
地表水中杂质按颗粒大小以及存在形态分不包括( )。
A 悬浮物质   B 胶体   C 颗粒态物质   D 溶解物质
查看
单选
关于防水构筑物变形缝处橡胶止水带施工技术要求,错误的是( )。
A 填缝板应用模板固定牢固 B 止水带应用铁钉固定牢固 C 留置垂直施工缝时,端头必须安放模板,设置止水带 D 止水带的固定和安装,必须由项目技术员,质检员验收
查看
单选
生活垃圾填埋场应设在当地( )季主导风向的下风处。
A 春 B 夏 C 秋 D 冬
查看
单选
关于明挖法和盖挖法基坑支护结构及周围岩土体监测项目的说法,正确的是( )。
A 支撑轴力为应测项目 B 坑底隆起(回弹)为应测项目 C 锚杆拉力为选测项目 D 地下水位为选测项目
查看
单选
自来水厂内的给水处理构筑物不包括( )。
A 沉砂池 B 沉淀池 C 过滤池 D 吸滤池
查看
单选
混凝土在运输过程中,如出现分层、离析现象,则应对混凝土( )。
A 加入适量的水 B 加入外加剂 C 进行二次快速搅拌 D 进行快速倾倒浇筑
查看
刷题小程序
市政公用工程管理与实务题库小程序
