1.
(1)钢管直径:50mm。
(2)小导管的最小长度:3m。
(3)注浆顺序:A 和X → C 和V → E 和T → G 和R → I 和P → K 和N → B 和W → D 和U → F 和S
→ H 和Q → J 和O → L 和M。
2.
(1)开挖方法:环形开挖预留核心土法。
(2)最大跨度:12m。

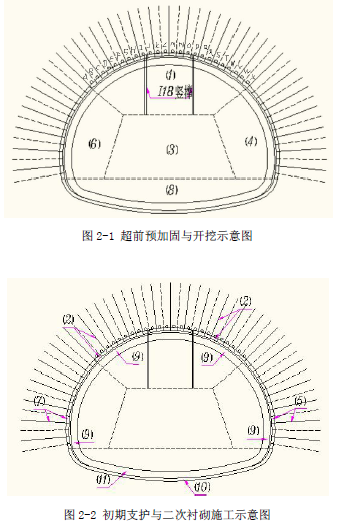

(3)施工顺序:(1)→(2)→(4)和(6)→(5)和(7)→(3)→(8)→(10)→(11)→(9)。
3.
(1)外加剂:速凝剂。
(2)关键技术指标:①初凝时间,不应大于5min;②终凝时间,不应大于10min。
4.
不合理(1 分)。
理由:二次衬砌施作应待初期支护变形基本稳定,防水隔离层施工完成后再进行。
5.
不完整。
应补充:管超前、严注浆、短开挖、强支护。
6.
三项监测项目:拱顶沉降;水平收敛;地表沉降。
