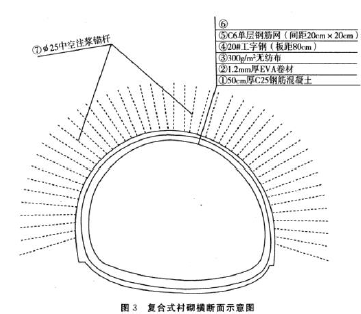

1.开挖方式为环形开挖留核心土法。4-上部核心土;5-下部台阶。
2.结构层⑥:喷射混凝土。
初期支护:④⑤⑥⑦;
防水层:②③;
二次衬砌:①
3.不正确。采用环形开挖留核心土法施工,开挖进尺应为0.5~1.0m,确保施工安全。
4.(1)错误之处:喷射作业分层分段,由上而下喷射;
正确做法:喷射作业应由下而上喷射。
(2)错误之处:钢拱架与围岩间隙用小片石填充密实
正确做法:钢拱架与围岩间隙必须用喷射混凝土填充。
(3)错误之处:灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土;
正确做法:两侧边墙混凝土浇筑应连续进行,两侧对称,水平浇筑,不得出现水平和倾斜接缝。
5.单侧壁导坑、双侧壁导坑法、中隔壁法、交叉中隔壁法。
