1. B段隧道长度:6180-3780=2400(m)
B段所需管片环数:2400÷1.2=2000(环)
B段所需管片片数:2000×8=16000 (片)
2.本工程盾构始发井设在C隧道一侧。
理由:因本工程A段隧道为盖挖逆作法,隧道完工速度慢,而C段隧道为明挖法,施工速度要明显快于A段隧道,可以提前完工盾构始发井,B段隧道盾构可以与A段隧道同时施工,节省时间。
3. 导墙的主要作用有:
(1)挡土:在挖掘地下连续墙沟槽时,地表土松软容易坍陷,因此在单元槽段挖完之前,导墙起挡土作用;
(2)基准作用:导墙作为测量地下连续墙挖槽标高、垂直度和精度的基准;
(3)承重:导墙既是挖槽机械轨道的支承,又是钢筋笼接头管等搁置的支点,有时还承受其他施工设备的荷载;
(4)存蓄泥浆:导墙可存蓄泥浆,稳定槽内泥浆液面;
(5)导墙还可防止泥浆漏失,阻止雨水等地面水流入槽内。
4. 槽段划分依据还有:施工所要求的挖槽壁面的稳定性、对相邻结构物的影响、挖槽机的最小挖槽长度、混凝土拌和站的供应能力、泥浆储备池的容量、钢筋笼的质量和尺寸、作业场地占用面积和可以连续作业的时间限制等。

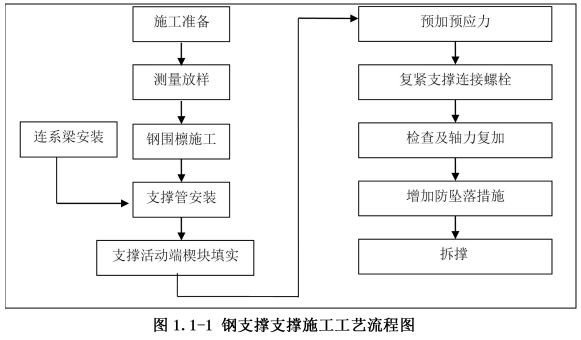

5. 钢结构支撑还应包括:围檩、角撑、轴力传感器、支撑体系监测监控装置、立柱桩及其他附属装配式构件。
钢支撑施加预应力的作用有:消除钢构件拼接间隙;减小钢构件受力后的变形;增加支撑的刚度;抑制基坑坑壁收敛变形;增加对抗围护结构后方的土体压力;减小支撑不及时引起的围护结构变形。
