案例题 某施工单位承建一项城市雨水主干管道工程,采用带水泥砂浆衬里的DN1000 钢质管道,全长1000m。除穿越一条宽度为40m 的城市主干道采用泥水平衡法顶管施工外,其余均采用开槽明挖施工。沟槽平均开挖深度为3m,场地地层以硬塑粉质黏土为主,土质均匀,施工时无地下水影响。
施工过程中发生以下事件:

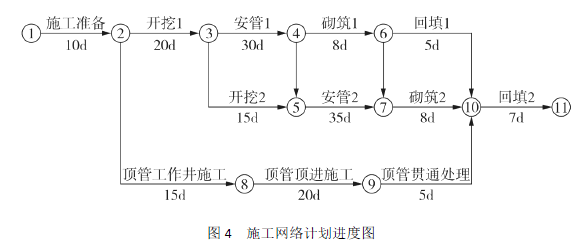

事件一:开工前,为保证项目按期完工,项目部将开槽段划分两个施工段组织流水施工,编制的网络计划进度图如图4 所示,监理认为该网络图其中有两条实箭线应为虚工作线。

事件二:由于建设单位提出设计变更,并未及时向施工单位提供变更后的顶管施工图,使得顶管工作井开工时间比计划开始时间晚,并最终影响总工期。
事件三:第一施工段管道沟槽机械开挖(图4 中开挖1)施工时,造成局部地区地基遭受扰动和超挖,超挖深度最大为200mm,且下部坚硬、无地下水。施工单位进行了相应处理,为此损失工期3d。
事件四:雨水主管道回填完成后,进行管道功能性试验,施工单位在试验之前将管道先行注水浸泡12 小时。
【问题】
1.事件一中,指出图4 中应改为虚工作线的实箭线(用网络图提供的节点代号及箭线作答或用文字叙述,在背景资料中作答无效)。改正后的网络图工期为多少?并找出关键线路。
2.分别分析施工单位能否就事件二、事件三的损失向业主提出工期索赔?并说明理由。
3.事件三中,施工单位应如何进行基底处理?
4.事件四中,雨水主管道为刚性管道还是柔性管道?应进行何种功能性试验?写出功能性试验管段抽取原则,并改正事件四中的错误之处。

正确答案
1.(1)

(2)改正后的网络图工期为:110 天。
(3)关键线路为:①→②→③→④→⑤→⑦→⑩→11。
2.(1)事件二中,施工单位可向建设单位索赔;理由:未及时向施工单位提供变更后的顶管施工图属于建设单位责任。
(2)事件三中,施工单位不可向建设单位索赔;理由:机械开挖造成局部地区遭受扰动和超挖属于施工单位责任。
3.针对扰动和超挖部分,应用石灰土回填;回填后应压实,压实度接近原状土密实度。
4.(1)钢管属于柔性管道。
(2)雨水管道属于无压管道,应进行严密性试验(闭水试验)。
(3)①试验管段应按井距分隔,抽样选取,带井试验;若条件允许可一次试验不超过5 个连续井段。②本工程管道内径超过700mm,可按管道井段数量抽样选取1/3 进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
(4)改正:①先进行闭水试验,再回填;②无压管道闭水试验前,试验管段灌满水后浸泡时间不应少于24h。
查看解析

相关试题

单选
台背路基填土加筋的施工工序包括:①地基压实②分层摊铺、压实填料至下一层土工合成材料的铺设标高③清地表④下一层土工合成材料锚固、摊铺、张紧与定位⑤锚固土工合成材料
A ②→⑤→①→③→④ B ③→①→⑤→②→④ C ⑤→②→③→①→④ D ②→④→①→⑤→③
查看
单选
下列关于混凝土施工的说法,错误的是( )。
A 混凝土拌合物的坍落度应在搅拌地点和浇筑地点分别随机取样检测 B 严禁在运输过程中向混凝土拌合物中加水 C 混凝土运输、浇筑及间歇的全部时间不应超过混凝土的终凝时间 D 掺用缓凝剂或有抗渗要求及高强度混凝土养护时间不少于14d
查看
单选
供热管道安装补偿器的目的是( )。
A 保护固定支架 B 消除温度应力 C 方便管道焊接 D 利于设备更换
查看
单选
关于沥青混合料中原材料的说法,正确的是( )。
A 变形而不开裂反映的是沥青的稠度 B 粗集料应具有憎水性 C 粗集料压碎值不得小于26% D 沥青面层不宜采用粉煤灰做填充料
查看
单选
关于给水管道的功能性试验的技术要求,不正确的是( )。
A 大口径玻璃钢管单口水压试验合格,可免去预试验阶段,直接进行主试验阶段 B 除设计有要求外,水压试验的管段长度不宜大于 1.0km C 内径小于 1000mm 的钢管浸泡不于 48 小时 D 预试验期间允许有压力降
查看
单选
对大型场区进行场地平整,场区适用的平面控制网为( )。
A 建筑方格网 B 边角网 C 三角形网 D 导线测量控制网
查看
单选
沥青混合料,属于按材料组成及结构分类的是( )。
A 连续级配 B 密级配 C 半开级配 D 特粗式
查看
单选
喷锚暗挖施工地下结构需采用喷锚初期支护,下列有关喷射混凝土说法正确的是( )。
A 喷射混凝土应紧跟开挖工作面,应分段、分片、分层,由上而下顺序进行 B 混凝土厚度较大时,应分层喷射,后一层喷射应在前一层混凝土初凝后进行 C 喷射混凝土终凝后立即进行养护,时间不小于14d D 喷射混凝土使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝时间不应大于10min
查看
单选
关于热拌沥青混合料面层施工的说法,正确的是( )。
A 铺筑高等级道路沥青混合料时,1台摊铺机的铺筑宽度不宜超过6m B 摊铺机必须缓慢、均匀、连续不间断地摊铺,可随意变换速度或中途停顿,以提高平整度,减少沥青混合料的离析 C 摊铺的混合料,使用人工反复修整 D 摊铺机开工前应提前0.5~1h预热熨平板使其不低于120℃
查看
单选
HDPE膜试验性焊接的要求中,错误的是( )。
A 人员、设备、材料、机具应与生产焊接相同 B 试验性焊接必须在监理的监督下进行 C 焊接人员和设备每天在生产焊接前应进行试验性焊接 D 试验性焊接完成后,应测试焊缝的拉伸强度和抗剪强度
查看
刷题小程序
市政公用工程管理与实务题库小程序
