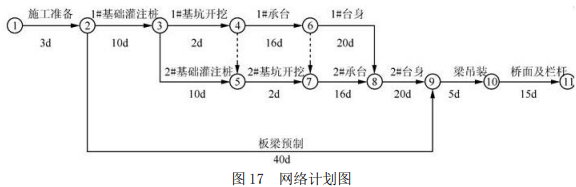

1.关键线路为①→②→③→④→⑥→⑧→⑨→⑩→?。
计划工期为 3+10+2+16+20+20+5+15=91d,满足合同工期。
2.事件一中,施工单位不可以索赔工期和费用。
理由:虽然钢筋是由建设单位提供,但是施工单位应根据规定进行检验,未经检验合格用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延由施工单位承担。
3.项目技术负责人不应口头技术交底。
正确做法:技术交底应书面进行,技术交底资料应办理签字手续,并归档。
4.错误一:导管首次埋入混凝土灌注面以下 0.5m。
改正:导管首次埋入混凝土灌注面以下不应少于 1.0m。
错误二:正常灌注时导管埋入混凝土深度保持在 1.0~1.5m。
改正:正常灌注时导管埋入混凝土深度宜为 2~6m。
