案例题 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。


网络计划附加说明:
1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;
2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

<1>.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
<2>.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。


<3>.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
<4>.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

正确答案

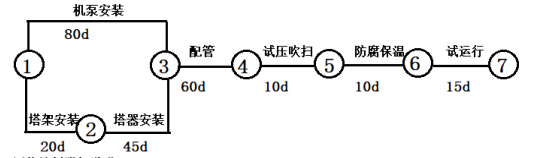

<1>.A公司技术部门第一次提交的网络计划工期为175d;关键线路为:①→③→④→⑤→⑥→⑦。
<2>.(1)重新编制的网络计划如下图所示:
工期可缩短20d,关键线路为①→②→⑤→⑥→③→⑧→⑨(155天);
(2)附加说明:管道试压吹扫与防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。
<3>.表面质量无损检测方法通常选用磁粉检测和渗透检测;内部质量无损检测方法通常选用射线检测和超声波检测。
<4>.发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。
A公司索赔成立的条件:
(1)高压管件为甲供不合格品,不属于承包人(A公司)责任。
(2)已造成承包人(A公司)的额外损失。
(3)A公司及时发出了索赔意向书。
查看解析

相关试题

单选
关于焊接工艺评定,下列说法不正确的是( ),
A 焊接工艺评定应在本单位进行,由本单位操作技能熟练的焊接人员使用本单位设备焊接试件 B 施工单位首次采用的钢材应在钢结构制作及安装前进行焊接工艺评定试验 C 当增加或变更任何一个次要因素时,则可按照增加或变更的次要因素,增焊冲击韧性试件进行试验 D 当改变任何一个重要因素时,都需重新进行焊接工艺评定
查看
单选
关于工业管道阀门检验,说法正确的是( )。
A 阀门壳体压力试验和密封试验可以海水为介质 B 阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.6倍 C 无特殊规定时试验介质温度不得低于0℃ D 阀门的密封性试验压力为阀门在20℃时最大允许工作压力的1.1倍
查看
单选
按焊接缺陷出现位置不同,属于表面缺陷的有()
A 气孔、夹渣 B 裂纹、未熔合 C 偏析、显微组织不符合要求 D 弧坑
查看
单选
通风空调联合试运转及调试内容中,不属于系统风量的测定和调整的对象是()
A 通风机 B 室内空气参数的测定和调整。 C 风口 D 系统平衡
查看
单选
一台大型机械设备二次灌浆是对( )。
A 地脚螺栓预留孔的灌浆 B 部分受力地脚螺栓预留孔的灌浆 C 垫铁与基础间的空隙的灌浆 D 设备底座和基础间的灌浆
查看
单选
插入深度大于1m的测温元件安装在易受被测物料强烈冲击的位置,应按设计文件规定采取( )措施。
A 防高温 B 防磨损 C 防振动 D 防弯曲
查看
单选
关于声级计的使用要求,错误的是( )。
A 选用的量程和精度应满足噪声检测要求 B 定期送法定或授权的计量检定机构检定 C 经验货和验证合格后即可发放使用测量 D 必须具有计量检定证书或计量检定标记
查看
单选
下列参数中,属于泵的主要性能参数是( )。
A 流量、全风压、转速 B 流量、吸气压力、转速 C 功率、吸气压力、比转速 D 功率、扬程、转速
查看
单选
自动化仪表的取源部件安装,做法正确的是( )。
A 在工艺管道的防腐、衬里、吹扫后开孔和焊接 B 同一管段上的压力取源部件安装在温度取源部件下游侧 C 温度取源部件在管道上垂直安装时,应与管道轴线垂直相交 D 温度取源部件应近邻阀门出口侧安装
查看
单选
鼓风机属于风机按( )进行的分类。
A 气体流动方向 B 结构形式 C 排气压强 D 工作原理
查看
刷题小程序
机电工程管理与实务题库小程序
