分析

案例题 甲公司承接了某电厂循环水管道安装工程,由乙公司实行监理,施工范围为主厂房至冷却塔、水泵房至主厂房二根DN1620钢管安装及土方开挖与回填。管道设计压力为0.25MPa,90°弯头采用“三节两头平”斜接弯头,45°、60°弯头采用“二节两头平”的斜接弯头,管道采用埋地平行敷设,现场原始地面标为±0.00m,管道布置及45°、60°弯头形式如图2H320073所示。

施工前,甲公司组织相关技术人员编制了循环水管道的沟槽开挖、管道安装、管道焊接、管道水压试验及冲洗等详细施工方案,并按规定程序通过审批。在方案中项目部按照对工程质量的影响程度,设置了A、B、C三级质量控制点,其中管道沟槽开挖标高控制、管道焊接质量控制设置为B级控制点、管道水压试验及冲洗设置为A级控制点。
在甲公司项目部精心组织下,工程进展顺利,最后如期实现工程竣工验收,工程质量符合设计文件及施工规范等的相关规定。
二、问题
1.循环水管道沟槽开挖施工方案的编审程序有哪些要求?
2.图中DN1620×12管道,45°、60°弯头中间管节角度α值分别为多少?上述斜接弯头制作有哪些技术要求?
3.试计算DN1620×12循环水管道试验压力是多少?
4.请说明项目部将管道沟槽开挖标高控制设置为B级控制点,管道水压试验及冲洗设置为A级控制点的理由。

正确答案
1.循环水管道管中标高分别为-4.50m和-2.20m,本工程中,管道沟槽实际开挖深度超过5m。(管道外径为1620mm,管中心至管沟底距离为1620/2=810mm,现场原始地面标为±0.00m,最深管道中心标高为-4.50m,因此可以计算出开挖最大深度为4.50+0.81=5.31m)。对照危大工程范围,该工程属于超过一定规模的危险性较大的分部分项工程,按照《危险性较大的分部分项工程安全管理规定》的规定,循环水管道沟槽开挖施工方案的编审程序:
(1)由施工单位(甲公司)组织工程技术人员编制;
(2)由施工单位(甲公司)技术负责人审核签字、加盖单位公章;
(3)由乙公司总监理工程师审查签字、加盖执业印章;
(4)施工单位(甲公司)组织召开专家论证会对专项施工方案进行论证,通过后方可实施。

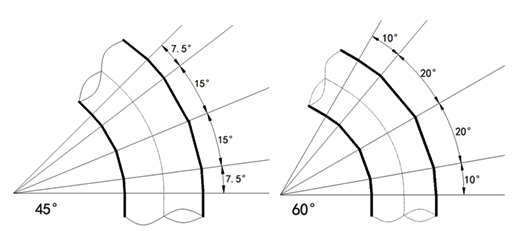

2.按照斜接弯头的组成形式的规定,如下图所示,对公称尺寸大于400mm的斜接弯头可增加中节数量。由此可得45°、60°弯头中间管节角度a值分别为15°、20°。

斜接弯头制作技术要求:
(1)公称尺寸大于400mm的斜接弯头,其内侧的最小宽度不得小于50mm。
(2)斜接弯头的焊接接头应采用全焊透焊缝。当公称尺寸大于或等于600mm时,宜在管内进行封底焊。
(3)当公称尺寸大于1000mm时,斜接弯头的周长允许偏差为±6mm。
3.根据液压试验的规定,埋地钢管道的试验压力应为设计压力的1.5倍,并不得低于0.4MPa。
管道试验压力P=0.25×1.5=0.375MPa<0.4MPa。
所以,DN1620×12循环水管道试验压力为0.4MPa。
4.项目部将管道沟槽开挖标高控制设置为B级控制点的理由是:沟槽开挖标高偏差超过规范规定,将会影响下道工序——管道安装质量;管道水压试验及冲洗设置为A级控制点的理由是:管道水压试验及冲洗如达不到规范规定,管道强度不够,会影响循环水管道工程的安全运行。
查看解析

相关试题

单选
控制相邻设备水平度偏差的方向相反,其目的是( )。
A 保证机组的总偏差在规范允许范围内 B 保证单体设备的安装精度 C 不产生偏差积累 D 避免和排除影响安装精度的因素
查看
单选
电气安装工程的一般施工程序,正确的是( )
A 设备安装→埋管、埋件→电线、电缆敷设→回路接通→检查、试验、调试→通电试运行→交付使用 B 埋管、埋件→设备安装→电线、电缆敷设→检查、试验、调试→回路接通→通电试运行→交付使用 C 埋管、埋件→电线、电缆敷设→设备安装→回路接通→检查、试验、调试→通电试运行→交付使用 D 埋管、埋件→设备安装→电线、电缆敷设→回路接通→检查、试验、调试→通电试运行→交付使用
查看
单选
工业管道工程的施工程序正确的是( )
A 施工准备→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管段预制→管道安装→管道系统检验→管道系统试验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。 B 施工准备→配合土建预留、预埋、测量→管段预制→管道、支架预制→附件、法兰加工、检验→管道安装→管道 系统检验→管道系统试验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。 C 施工准备→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管段预制→管道安装→管道 系统检验→防腐绝热→管道系统试验→系统清洗→资料汇总、绘制竣工图→竣工验收。 D 施工准备→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管段预制→管道安装→管道系统试验→管道系统检验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。
查看
单选
现场组焊的每台球形储罐应制作( )位置的产品焊接试件各一块
A 立焊、横焊 B 横焊、平焊加仰焊 C 立焊、横焊、平焊加仰焊 D 立焊、横焊、交叉焊
查看
单选
保冷设备及管道上的裙座、支座、吊耳、仪表管座、支吊架等附件绝热处理,说法错误的是( )
A 必须进行保冷, B 其保冷层长度不得小于保冷层厚度的4倍或敷设至垫块处 C 邻近保冷层厚度为70mm,附件处的保冷层厚度为35mm D 设备裙座里外均应进行保冷
查看
单选
膨胀缝填充材料一般不采用( )。
A 耐火陶瓷纤维 B 聚乙烯 C PVC板 D 发泡苯乙烯
查看
单选
高层建筑给水及排水铸铁管的柔性连接应采用( )。
A 石棉水泥密封 B 橡胶圈密封 C 铅密封 D 膨胀性填料密封
查看
单选
通风与空调工程金属风管安装程序中,“风管调整”的紧后工序是( )。
A 风管检查 B 组合连接 C 漏风量测试 D 风管绝热
查看
单选
同轴电缆的最小弯曲半径应大于其外径的( )。
A 5倍 B 6倍 C 10倍 D 15倍
查看
单选
混合储存装置的安装属于( )的子分部工程的分项工程。
A 气体灭火系统 B 固定消防炮灭火系统 C 泡沫灭火系统 D 干粉灭火系统
查看
