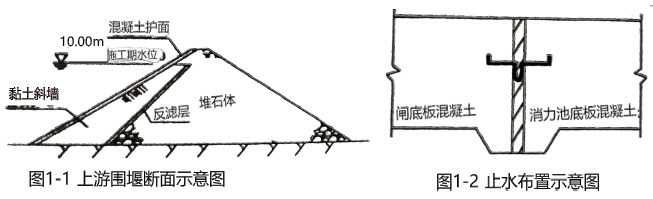

案例题 某新建大型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1所示。闸室底板与消力池底板之间设铜片止水,止水布置示意图如图1-2所示。工程施工过程中发生如下事件:

事件1:施工单位依据《水利水电工程施工组织设计规范》SL303-2017,采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。
事件2:施工单位根据《水利水电工程施工安全管理导则》SL721-2015,编制围堰专项施工方案,并组织有关专业技术人员进行审核。
事件3:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩底部多条竖向裂缝。
问题:
1.指出围堰的洪水标准范围;根据图1-1计算上游围堰的最低堰顶高程(波浪爬高0.5m计);指出粘土斜墙布置的不妥之处,并说明理由。
2.事件1中,上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范要求的边坡稳定安全系数最小值为多少?
3.除工程概况,专项施工方案中还应包括哪些方面的内容?事件2中围堰专项施工方案经施工单位有关专业技术人员审核后,还需要履行哪些报审程序方可组织实施?如果组织审查论证,则专家组有何要求?
4.止水缝部位混凝土浇筑时,应注意哪些事项?
5.事件3中,施工单位除检查混凝土裂缝外,还需要检查哪些常见的混凝土外观质量问题?

正确答案
1.(1) 20~10年一遇洪水;
(2)11.0m;
大型水闸工程,其主要建筑物级别为1、2级,对应的临时性水工建筑物级别为4级。4级不过水土石围堰安全超高下限值0.5m,上游围堰的堰顶高程=上游水位+波浪爬高+安全超高=10+0.5+0.5=11.0m;
(3)粘土斜墙顶高程不妥,土石围堰防渗体顶部在设计洪水静水位以上的加高值,斜墙式防渗体为0.8-0.6m;
2.(1)满足规范要求;
(2)1.15;
3.编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等;
经由施工单位技术负责人签字确认后,应报监理单位,由项目总监理工程师审核签字,并报项目法人备案,方可组织实施;
专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会;
4.浇筑止水缝部位混凝土的注意事项包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢;
(3)振捣器不得触及止水片;
(4)嵌固止水片的模板应适当推迟拆模时间;
5.蜂窝、麻面,错台和模板走样等。
查看解析

相关试题

单选
根据《水工混凝土工程施工规范》(SL 677—2014),水利水电工程施工中,跨度>2m的混凝土悬臂板、梁的承重模板在混凝土达到设计强度的( )后才能拆除。
A 70% B 80% C 90% D 100%
查看
单选
根据《防洪法》,包括分洪口在内的河堤背水面以外临时贮存洪水的低洼地区及湖泊等,称为( )。
A 防洪保护区 B 蓄滞洪区 C 洪水区 D 洪泛区
查看
单选
根据《水利工程建设项目施工监理规范》(SL 288-2003),监理单位跟踪检测土方试样的数量应不少于承包人检测数量的( )。
A 3% B 5% C 7% D 10%
查看
单选
工程验收结论应经( )以上验收委员会(工作组)成员同意。
A 1/3 B 1/2 C 2/3 D 全部
查看
单选
下列选项中,不属于风险处置方法的是( )。
A 风险转移 B 风险规避 C 风险自留 D 风险消除
查看
单选
在工程开工前,( )应按规定向水利工程质量监督机构办理工程质量监督手续。
A 项目法人 B 施工单位 C 监理单位 D 勘察设计单位
查看
单选
以下关于暂估价的说法正确的是( )。
A 一般可按分类分项工程项目和措施项目合价的5%来暂估 B 暂估价项目可由发包人组织招标 C 金额很小的材料和工程设备由发包人提供 D 金额很小的专业工程按变更处理
查看
单选
根据《水利工程设计概(估)算编制规定(工程部分)(水总[2014]429号),关于工程费用的说法,正确的是( )。
A 基本直接费包括人工费、材料费、现场经费 B 其他直接费包括临时设施费 C 间接费包括工地检验试验费 D 企业管理费包括生产工人工伤保险费
查看
单选
下列属于超过一定规模的危险性较大的单项工程的是( )。
A 集中线荷载15~20kN/m的混凝土模板支撑工程 B 搭设高度9m的混凝土模板支撑工程 C 开挖深度2.3m的土石方开挖工程 D 围堰工程
查看
单选
根据《水利基本建设项目竣工财务决算编制规程》,大型水利工程建设项目可预计纳入竣工财务决算的未完工程投资及预留费用应控制在总概算的( )以内。
A 3% B 5% C 10% D 15%
