分析

案例题 某工程项目施工招标文件工期为 15 个月(每月按 30 天计,下同)。承包方投标所报工期为13 个月。合同总价为 8000 万元。合同约定:
(1)实际完成工程量超过清单工程量的 25%以上时允许调整单价。
(2)拖延工期赔偿金为 5 万元/天,最高拖延工期赔偿限额为 200 万元;工期提前奖金金额为 5 万元/天。
开工前,施工单位编制并经总监理工程师认可的施工进度计划如图 5 所示。

施工过程中发生如下事件(其他工作均按计划进行)
事件一:A、C 两项工作为土方工程,工程量均为 16 万m3,合同单价为 16 元/m3,实际工程量与清单工程量相等。施工按计划进行 4 个月后,总监理工程师以设计变更通知发布新增土方工程 N 的指示。该工作性质和难度与 A、C 相同,工程量为 32 万m3,N 工作在 B、C 完成后开始,且为 H、G 的紧前工作。监理工程师和施工单位协商确定的土方调整后单价为 14 元/m3,N 工作计划用 4 个月时间完成,N 工作实际用了 4.5 个月完成。
事件二:F 工作因设计变更,等待施工图纸延迟 1 个月。
事件三:H 工作由于分包单位施工的工程质量不合格导致返工,实际 5.5 个月完成。
根据以上事件,施工单位提出以下索赔要求:
(1)顺延工期 6 个月。理由是:N 工作用 4.5 个月;F 工作延迟 1 个月;H 工作延误的 0.5 个月是因为监理工程师未能很好地控制分包单位的施工质量。
(2)N 工作的费用补偿为 16×32=512 万元。
【问题】
1.指出以上事件的合同责任。
2.施工单位提出的工期索赔是否正确?说明理由。
3.施工单位提出的费用索赔是否正确?说明理由。
4.施工单位应获得工期提前奖励还是承担工期违约赔偿责任?并计算其金额。

正确答案
1.事件一,N 工作的增加,属于发包人的责任;N 工作实际用了 4.5 个月完成,比计划多用了0.5 个月,属于施工单位责任。
事件二,属于发包人责任。
事件三,属于施工单位责任。

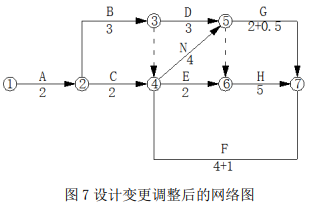

2.施工单位的工期索赔要求不正确。把非承包人责任造成的工作增加或者工作时间延长计入后的网络图如图 7 所示。


网络图计算工期为 14 个月。承包人可以索赔的工期为 1 个月。
3.施工单位的费用索赔要求不正确。
N 工作的费用索赔为 8×16+(32-8)×14=464 万元。
4.施工单位应承担违约责任。赔偿工期违约金 30×5=150 万元。
查看解析

相关试题

单选
根据《水工混凝土工程施工规范》(SL 677—2014),水利水电工程施工中,跨度>2m的混凝土悬臂板、梁的承重模板在混凝土达到设计强度的( )后才能拆除。
A 70% B 80% C 90% D 100%
查看
单选
根据《防洪法》,包括分洪口在内的河堤背水面以外临时贮存洪水的低洼地区及湖泊等,称为( )。
A 防洪保护区 B 蓄滞洪区 C 洪水区 D 洪泛区
查看
单选
根据《水利工程建设项目施工监理规范》(SL 288-2003),监理单位跟踪检测土方试样的数量应不少于承包人检测数量的( )。
A 3% B 5% C 7% D 10%
查看
单选
工程验收结论应经( )以上验收委员会(工作组)成员同意。
A 1/3 B 1/2 C 2/3 D 全部
查看
单选
下列选项中,不属于风险处置方法的是( )。
A 风险转移 B 风险规避 C 风险自留 D 风险消除
查看
单选
在工程开工前,( )应按规定向水利工程质量监督机构办理工程质量监督手续。
A 项目法人 B 施工单位 C 监理单位 D 勘察设计单位
查看
单选
以下关于暂估价的说法正确的是( )。
A 一般可按分类分项工程项目和措施项目合价的5%来暂估 B 暂估价项目可由发包人组织招标 C 金额很小的材料和工程设备由发包人提供 D 金额很小的专业工程按变更处理
查看
单选
根据《水利工程设计概(估)算编制规定(工程部分)(水总[2014]429号),关于工程费用的说法,正确的是( )。
A 基本直接费包括人工费、材料费、现场经费 B 其他直接费包括临时设施费 C 间接费包括工地检验试验费 D 企业管理费包括生产工人工伤保险费
查看
单选
下列属于超过一定规模的危险性较大的单项工程的是( )。
A 集中线荷载15~20kN/m的混凝土模板支撑工程 B 搭设高度9m的混凝土模板支撑工程 C 开挖深度2.3m的土石方开挖工程 D 围堰工程
查看
单选
根据《水利基本建设项目竣工财务决算编制规程》,大型水利工程建设项目可预计纳入竣工财务决算的未完工程投资及预留费用应控制在总概算的( )以内。
A 3% B 5% C 10% D 15%
查看
刷题小程序
水利水电工程管理与实务题库小程序
