案例题 临南段河道疏浚工程,疏浚河道总长约5km,设计河道底宽150m,边坡1∶4,底高程7.90~8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下方为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级堤防标准进行设计和施工。该工程于2012年10月1日开工,2013年12月底完工。工程施工过程中发生以下事件:
事件1:工程具备开工条件后,项目法人向主管部门提交了本工程开工申请报告。

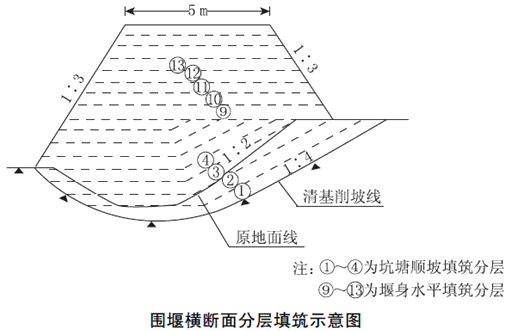

事件2:排泥场围堰某部位堰基存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如下图所示。

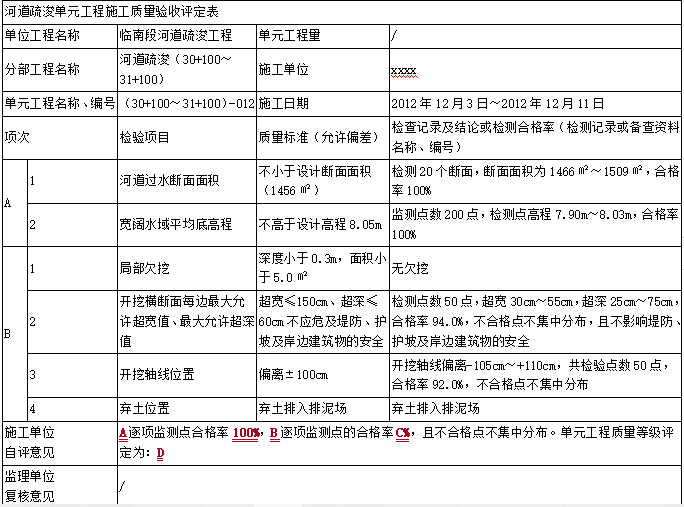

事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如下表所示。
事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案。
事件5:本工程建设项目于2013年12月底按期完工。2015年5月,竣工验收主持单位对本工程进行了竣工验收。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程质量等级为优良。


问题:
1.根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),指出事件1中的不妥之处;说明主体工程开工的报告程序和时间要求。
2.根据《堤防工程施工规范》(SL260-2014),指出并改正事件2图中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
3.根据《水利水电工程单元工程施工质量验收评定标准—堤防工程》(SL634-2012),指出事件3表中A、B、C、D所代表的名称或数据。
4.根据《水利水电工程施工质量检验与评定规程》(SL176-2007),改正事件4中的不妥之处。
5.根据《水利水电建设工程验收规程》(SL223-2008),事件5中竣工验收时间是否符合规定?说明理由。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),指出并改正事件5中质量监督机构工作的不妥之处。

正确答案
1.项目法人提交开工申请报告不妥。根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),水利工程具备开工条件后,主体工程方可开工建设,项目法人应自工程开工之日起15个工作日内,将开工情况的书面报告报项目主管单位和上一级主管单位备案。
2.堰基坑塘部位削坡至1∶4不妥,应削至缓于1∶5。堰基坑塘部位顺坡分层填筑不妥,应水平分层填筑。
3.A:主控项目。B:一般项目。C:92.0%。D:合格。
4.监理单位复核后,应增加“项目法人认定”,然后应由项目法人报质量监督机构核备。
5.竣工验收时间不符合规定。根据《水利水电建设工程验收规程》(SL223-2008),河道疏浚工程竣工验收应在工程完成后1年内进行。工程质量等级优良不妥,应为合格。
查看解析

相关试题

单选
根据《水利水电工程施工组织设计规范》SL303-2017,不过水土石围堰防渗体顶部高程应不低于( )。
A 设计洪水静水位 B 设计洪水静水位与波浪高度之和 C 设计洪水静水位与安全加高值之和 D 设计洪水静水位与波浪高度及安全加高值之和
查看
单选
根据《中华人民共和国防洪法》,河道工程在汛期安全运用的上限水位是( )。
A 汛限水位 B 设计水位 C 保证水位 D 警戒水位
查看
单选
根据《中华人民共和国防洪法》,在河道上修建跨河桥梁,其( )应当报经有关水行政主管部门审查同意。
A 工程设计方案 B 工程施工方案 C 工程建设方案 D 工程补偿方案
查看
单选
小型除险加固项目竣工验收应在项目全部完成并经过一个汛期运用考验后的( )个月内进行。
A 3 B 6 C 12 D 24
查看
单选
根据《水利水电建设工程验收规程》SL223-2008,若工程建设项目不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,最长可延期( )个月。
A 12 B 6 C 4 D 3
查看
单选
若( )以上的委员(组员)不同意裁决意见时,法人验收应报请验收监督管理机关决定;政府验收应报请竣工验收主持单位决定。
A 1/3 B 1/2 C 2/3 D 全部
查看
单选
安全生产达标单位在证书有效期内累计记分达到( )分,撤销证书。
A 5 B 10 C 15 D 20
查看
单选
工程项目中如遇《单元工程评定标准》中尚未涉及的项目质量评定标准时,由( )组织编制。
A 项目法人 B 监理单位 C 设计单位 D 施工单位
查看
单选
对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故属于( )。
A 一般质量事故 B 较大质量事故 C 重大质量事故 D 特大质量事故
查看
单选
下列说法不正确的是( )。
A 由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,受混凝土砌块生产安装工艺限制,承包人无力完成,发包人可向承包人推荐了专业化生产安装企业A作为发包人 B 由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人经项目的上级主管部门同意后指定“坝体填筑主体工程”由分包人乙实施 C 水利工程项目施工管理机构中,必须是承包人本单位的人员有项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员。并且本单位人员必须满足以下条件:聘用合同必须是由分包单位与之签订;与分包单位有合法的工资关系;分包单位为其办理社会保险。 D 工程款支付凭证上载明的单位与施工合同中载明的承包单位不一致属于转包
