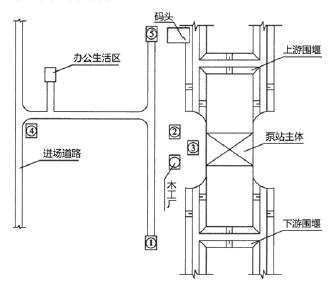

1.①为油库;②为钢筋加工厂;③为塔式起重机;④为地磅;⑤为混凝土拌合系统;
2.不妥之处:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程;
应分层开挖,临近设计高程时,应留出0.2-0.3m的保护层暂不开挖,待上部结构施工时,再予以挖除;
3.经施工单位自评合格,监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经成立)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备;

4.

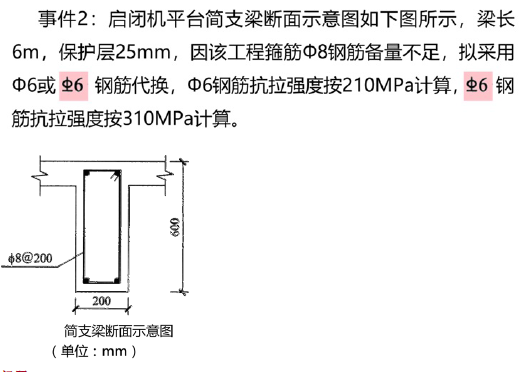

(1)箍筋(外皮尺寸)示意图如上图所示;
(2)箍筋单根下料长度L=(550-2×8+150-2×8)×2+16.5×8=1468mm;
(3)单根梁需要的箍筋根数=(6000-25×2)÷200+1=31根;

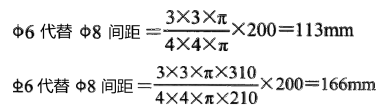

(4)
