1、结算时钢筋的综合单价:4433+(3500-2500)×(1+2%)=5453 元/t钢筋分项的结算价款:5453×250 ×(1+9.5%)=1492758.75 元
2、不妥之处一:发包人向承包人发出了提高地面装修标准的变更通知;
理由:发包人提出变更的,应通过监理人向承包人发出变更指示。
不妥之处二:承包人收到变更指示后的第 20 天,向监理人提出了变更估价申请。
理由:承包人收到变更指示后 14 天内,向监理人提出了变更估价申请。
属于工程变更的情形有:
1) 增加或减少合同中任何工作,或追加额外的工作;
2) 取消合同中任何工作,但转由他人实施的工作除外;
3) 改变合同中任何工作的质量标准或其他特性;
4) 改变工程的基线、标高、位置和尺寸;
5) 改变工程的时间安排或实施顺序。

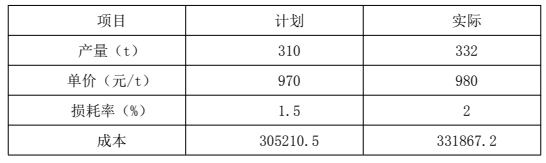

3.①310×970×(1+1.5%)=305210.50
②332×970×(1+1.5%)=326870.60
③332×980×(1+1.5%)=330240.40
④332×980×(1+2%)=331867.20
产量因素对成本的影响:②-①=326870.6-305210.5=21660.10 元
单价因素对成本的影响:③-②=330240.40-326870.6=3369.80 元
损耗率对成本的影响:④-③=331867.20-330240.40=1626.80 元
4.答案:
(1)3.5 万元不成立;
(2)25 万元成立;
(3)12 万元成立;
(4)8 万元成立;
(5)1.5 万元不成立。
