分析

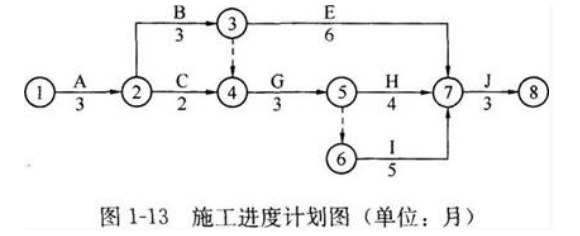

案例题 某工程项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图1-13所示。经项目业主确认后承包商按该计划实施。

在施工过程中,发生了下列事件:
事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。
事件2:由于设计变更导致工作G停工2个月。
事件3:由于不可抗力的暴雨导致工作D拖延1个月。
上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。
【问题】
1.该建设项目初始施工进度计划的关键工作有哪些计划工期是多少
2.绘制增加工作D后的施工进度计划并计算此时的总工期。
3.工作G、D拖延对总工期的影响分别是多少说明理由。
4.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
5.请简述施工进度计划调整的施工内容包含哪些

正确答案
1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17个月。

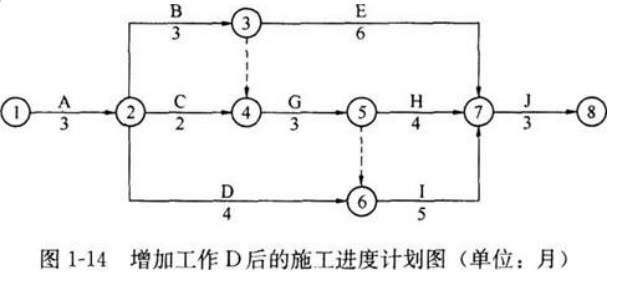

2.增加工作D后的施工进度计划如图1-14所示。

此时的总工期=3+3+3+5+3=17个月。
3.工作G、D拖延对总工期的影响:
(1)工作G的拖延使总工期延长2个月。理由:工作G位于关键线路上,总时差为0,它的拖延将影响总工期。
(2)工作D的拖延对总工期没有影响。理由:工作D不在关键线路上,且工作D的总时差为2个月大于拖延工期1个月,因此D工作的拖延对总工期没有影响。
4.承包商施工进度计划调整的最优方案:压缩I工作和J工作的持续时间各1个月。
理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3×2=6万元;第二种方案是各压缩I工作和J工作的持续时间各1个月,其增加的费用为2.5×1+3×1=5.5万元;第三种方案是压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5×2+2×1=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间各1个月。
5.施工进度计划调整的施工内容:工程量、起止时间、持续时间、工作关系、资源供应。
