案例题 某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系。根据《建设工程施工合同(示范文本)》(GF-2017-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的建设施工单位和监理单位签订了施工合同和监理合同。
建设开工前,施工单位的项目技术负责人主持编制了单位工程施工组织设计,经项目负责人审核,施工单位负责人审批后,报项目监理机构审查。监理工程师认为该施工组织设计的编制,审核(批)手续不妥,要求改正。
施工单位在提交混凝土结构子分部验收申请后,在监理工程师的见证下,项目经理组织了结构实体检验。

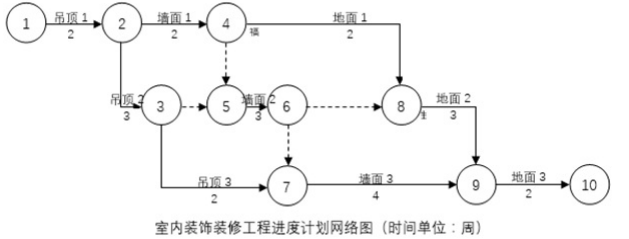

合同约定室内装饰装修工期为14周。施工单位项目部对室内装饰装修工程施工划分了施工过程和施工段,每个施工过程组建了一个专业队,并提交了室内装饰装修工程进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。

在室内装饰装修工程施工过程中,因设计变更导致地面1工作的实际持续时间变为36天。施工单位以设计变更影响施工进度为由提出22天的工期索赔。
1.分别指出单位工程施工组织设计编制、审批程序的不妥之处,并写出正确做法。

2.分别指出结构实体检验的不妥之处,写出正确做法。结构实体检验包括哪些内容?
3.如果对室内装修工程组织流水施工,判断流水施工类型,写出流水步距,并列式计算流水工期是多少天。


4.施工单位提出的工期索赔是否成立?说明理由。

正确答案
1.不妥之一:施工单位的项目技术负责人主持编制了单位工程施工组织设计
正确做法:单位工程施工组织设计应由项目负责人主持编制。
不妥之二:经项目负责人审核,施工单位负责人审批后,报项目监理机构审查
正确做法:应由施工单位主管部门审核,施工单位技术负责人或其授权的技术人员审批。
2.不妥之一:施工单位在提交混凝土结构子分部验收申请后,组织了结构实体检验。
正确做法:应在提交混凝土结构子分部验收申请前,组织结构实体检验。
不妥之二:项目经理组织了结构实体检验
正确做法:应由施工项目技术负责人组织实施
结构实体检验包括:混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。
3.流水施工类型是无节奏流水施工类型,流水步距分别是3周、4周。
T=∑K+∑tn+∑G=3+4+2+3+2+0=14(周)=98(天),流水工期是98天。

4.不成立。理由:地面1工作的实际持续时间为36天,比原计划拖延22天。因为该工作总时差是21天,所以拖延总工期1天;又因为是建设单位设计变更原因造成的,所以仅可以索赔工期1天。
查看解析

相关试题

单选
钢筋安装时,对受力钢筋的品种、级别和规格的检查应满足的数量要求是( )。
A 随机抽查2件 B 见证抽查3件 C 不少于3件 D 全数检查
查看
单选
梁的变形主要是弯矩引起的,影响位移最大的因素是()。
A 材料性能 B 构件的截面 C 构件的跨度 D 荷载
查看
单选
关于混凝土设备基础施工的说法,错误的是()。
A 上下层之间不留施工缝 B 每层从低处开始,可沿长边方向自一端向另一端浇筑 C 每层可从中间向两端或两端向中间浇筑 D 每层混凝土的厚度为200~300mm
查看
单选
下列关于民用建筑分类说法正确的是()。
A 民用建筑按使用功能分为居住建筑和工业建筑两类 B 27m的单层住宅建筑为高层建筑 C 高度大于24m且不大于100m的3层宾馆为高层建筑 D 通常将建筑高度大于150m的民用建筑称为超高层建筑
查看
单选
施工测量中,经纬仪的主要功能是测量()。
A 角度 B 距离 C 高差 D 高程
查看
单选
下列土方开挖方式中,属于无支护土方工程的是( )。
A 放坡开挖 B 中心岛式开挖 C 盆式挖土 D 逆作法挖土
查看
单选
根据建筑物的设计形式和特点,布设成十字轴线的控制网,一般采用( )平面点位放线方法比较方便。
A 直角坐标法 B 极坐标法 C 角度前方交会法 D 距离交会法
查看
单选
下列哪些不属于总承包管理的工作( )。
A 协调工程项目有序进行 B 对发包人的材料进行管理和服务 C 向分包人进行图纸交底 D 竣工资料汇总整理
查看
单选
对于梁的正截面破坏影响最大的因素是( )。
A 截面形式 B 配筋率 C 混凝土强度等级 D 梁的长度
查看
单选
下列不属于安全玻璃的是( )。
A 钢化玻璃 B 防火玻璃 C 平板玻璃 D 夹层玻璃
查看
