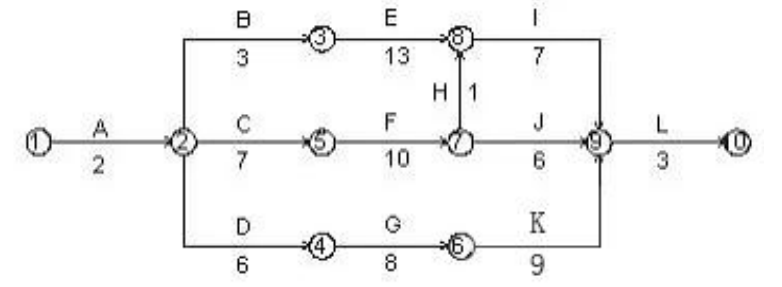

案例题 某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,项目技术负责人编制了相应施工进度安排(如图 1 所示),报项目经理审核。按照《危险性较大的分部分项工程安全管理规定》(建办质[2018 ]31 号),部分内容应编制安全专项施工方案并于施工完毕后进行验收。

因为本工程采用了某项专利技术,其中工序 B、工序 F、工序 K 必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备需要租赁,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
物料提升机安装前制定了施工方案,部分施工方案如下:
(1)试验楼物料提升机安装总高度 26m,采用一组缆风绳锚固。
(2)与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护措施。
(3)地面进料口处仅设置安全防护门,在相应位置挂设了安全警示标志牌,监理工程师认为安全设施不齐全。
问题:
1.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?
2.若租赁费用最低,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
3.指出物料提升机方案中错误之处,并分别给出正确做法。
4.危大工程验收人员应包括哪些?

正确答案

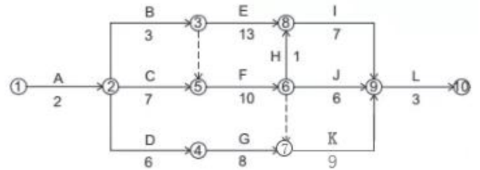

1.调整后的网络图为:

调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。
2.优化工序的起止时间后,应在第 6 周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)。
3.(1)错误之处:实验楼物料提升机安装总高度 26m,采用一组缆风绳锚固;
正确做法:实验楼物料提升机安装总高度 26m,采用两组缆风绳锚固。 P224
(2)错误之处:仅在通道两侧设置了临边安全防护措施;
正确做法:架体外侧应沿全高用立网防护,还应在通道上方设双层防护棚。
(3)错误之处:物料提升机在地面进料口处仅设置安全防护门;
正确做法:物料提升机在地面进料口处设置常闭型防护门。
4.危大工程验收人员
(1)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
(2)监理单位项目总监理工程师及专业监理工程师;
(3)有关勘察、设计和监测单位项目技术负责人。
查看解析

相关试题

单选
按使用功能划分,下列属于居住建筑的是( )。
A 办公楼 B 宾馆 C 医院 D 宿舍楼
查看
单选
钢筋混凝土梁在超筋、适筋、少筋的情况下破坏特征的说法中,正确的是( )
A 都是塑性破坏 B 都是脆性破坏 C 只有适筋是塑形破坏 D 只有超筋是塑性破坏
查看
单选
能够重复使用、可塑性好、容易封堵各种不规则形状孔洞的是( )。
A 无机防火堵料 B 有机防火堵料 C 防火包 D 防火板材
查看
单选
有框玻璃板隔墙的工艺顺序是( )。
A 嵌缝打胶→墙位放线→安装框架→安装玻璃 B 墙位放线→安装玻璃→嵌缝打胶→安装框架 C 墙位放线→安装框架→安装玻璃→嵌缝打胶 D 墙位放线→嵌缝打胶→安装框架→安装玻璃
查看
单选
关于施工现场临时用电的做法,正确的是( )。
A 总配电箱设置在靠近外电电源处 B 开关箱中作为末级保护的漏电保护器,其额定漏电动作时间为0.2s C 室外220V灯具距地面高度为2.8m D 现场施工电梯未设置避雷装置
查看
单选
根据室内环境污染控制的规定,属于Ⅰ类民用建筑工程的是( )。
A 商店 B 餐厅 C 旅店 D 医院
查看
单选
钢筋安装时,对受力钢筋的品种、级别和规格的检查应满足的数量要求是( )。
A 随机抽查2件 B 见证抽查3件 C 不少于3件 D 全数检查
查看
单选
施工顺序应符合的逻辑关系是( )。
A 空间 B 时间 C 组织 D 工序
查看
单选
玻璃棉装饰吸声板属于( )建筑材料。
A 不燃性 B 可燃性 C 难燃性 D 易燃性
查看
单选
下列关于冬季施工混凝土工程的技术要求,错误的是( )。
A 配制混凝土宜选用硅酸盐水泥或普通硅酸盐水泥 B 采用蒸汽养护时,宜选用粉煤灰硅酸盐水泥 C 混凝土拌合物的出机温度不宜低于10℃,入模温度不应低于5℃ D 水泥、外加剂不得直接加热,应事先贮于暖棚内预热
