案例题 某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,项目技术负责人编制了相应施工进度安排(如图 1 所示),报项目经理审核。按照《危险性较大的分部分项工程安全管理规定》(建办质[2018 ]31 号),部分内容应编制安全专项施工方案并于施工完毕后进行验收。

因为本工程采用了某项专利技术,其中工序 B、工序 F、工序 K 必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备需要租赁,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
物料提升机安装前制定了施工方案,部分施工方案如下:
(1)试验楼物料提升机安装总高度 26m,采用一组缆风绳锚固。
(2)与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护措施。
(3)地面进料口处仅设置安全防护门,在相应位置挂设了安全警示标志牌,监理工程师认为安全设施不齐全。
问题:
1.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?
2.若租赁费用最低,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
3.指出物料提升机方案中错误之处,并分别给出正确做法。
4.危大工程验收人员应包括哪些?

正确答案

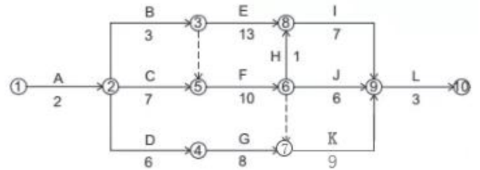

1.调整后的网络图为:

调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。
2.优化工序的起止时间后,应在第 6 周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)。
3.(1)错误之处:实验楼物料提升机安装总高度 26m,采用一组缆风绳锚固;
正确做法:实验楼物料提升机安装总高度 26m,采用两组缆风绳锚固。 P224
(2)错误之处:仅在通道两侧设置了临边安全防护措施;
正确做法:架体外侧应沿全高用立网防护,还应在通道上方设双层防护棚。
(3)错误之处:物料提升机在地面进料口处仅设置安全防护门;
正确做法:物料提升机在地面进料口处设置常闭型防护门。
4.危大工程验收人员
(1)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
(2)监理单位项目总监理工程师及专业监理工程师;
(3)有关勘察、设计和监测单位项目技术负责人。
查看解析

相关试题

单选
关于混凝土外加剂的说法,错误的是( )。
A 掺入适当减水剂只能改善混凝土的耐久性 B 高温季节大体积混凝土施工应掺缓凝剂 C 掺入引气剂可提高混凝土的抗渗性和抗冻性 D 早强剂可加速混凝土早期强度增长
查看
单选
在I — C环境下,设计使用年限为100年的混凝土构件的最低强度等级不应低于()。
A C25 B C30 C C35 D C40
查看
单选
施工检测试验计划应在工程施工前由()组织有关人员编制,并应报送监理单位进行审查和监督实施。
A 总监理工程师 B 专业监理工程师 C 施工单位技术负责人 D 项目技术负责人
查看
单选
非实行建筑高度控制区的六层建筑物,为平屋顶,室外地坪标高-0.3m,室内地坪±0.00,底层层高3.6m,其余各层层高2.8m,女儿墙高0.9m,屋面水箱间高度
A 17.6m B 18.5m C 18.8m D 20.6m
查看
单选
下列关于中空玻璃的特性,说法正确的是()。
A 机械强度高 B 隔声性能良好 C 弹性好 D 单向透视性
查看
单选
常用模板中,具有整体性好、抗振性强、拼缝少等优点的是()。
A 木模板体系 B 组合中小钢模板体系 C 铝合金模板体系 D 大模板体系
查看
单选
下列选项中,( )不是节能装饰型玻璃。
A 着色玻璃 B 镀膜玻璃 C 平板玻璃 D 中空玻璃
查看
单选
关于有机防火堵料的说法,正确的是( )。
A 不能重复使用 B 主要用于封堵后基本不变的场合 C 具有优异的防火、水密、气密性能 D 遇火时不会发泡膨胀
查看
单选
下列关于物料提升机采用缆风绳的说法错误的是( )。
A 高度在20m以下可设1组 B 高度在30m以下不少于2组 C 超过30m时不少于3组 D 超过30m时不应采用缆风绳锚固方法
查看
单选
根据室内环境污染控制的规定,属于Ⅰ类民用建筑工程的是( )。
A 商店 B 餐厅 C 旅店 D 学校教室
查看
刷题小程序
建筑工程管理与实务题库小程序
