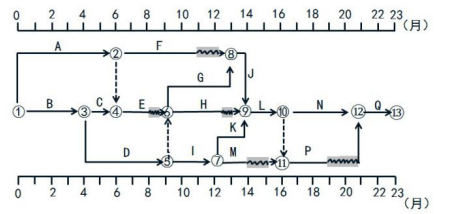

1.关键线路 B→D→K→I→K→L→N→Q、B→D→G→J→L→N→Q。
E 的总时差为 1 个月,自由时差为 1 个月。M 的总时差为 4 个月,自由时差为 2 个月。

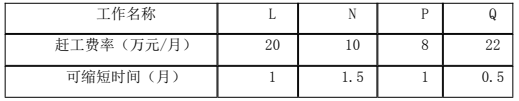

2.(1)L、N、Q 为关键工作,由于 N 工作的赶工费率最低,故第 1 次调整应缩短关键工作N 的持续时间 1.5 个月,增加赶工费 1.5×10=15 万元,压缩总工期 1.5 个月。
(2)调整后 L、N、Q 仍然为关键工作,在可压缩的关键工作中,由于 L 工作的赶工费率最低,故第 2 次调整应缩短关键工作 L 的持续时间 0.5 个月,增加赶工费 0.5×20=10 万元,压缩总工期 0.5 个月。
(3)经过以上两次优调整,已达到缩短总工期 2 个月的目的,增加赶工费为:15+10=25万元。
3.进度计划的调整方法还包括:P183
(1)改变某些工作间的逻辑关系。
(2)剩余工作重新编制进度计划。
(3)非关键工作调整。
(4)资源调整。
4.(1)子分部工程包括木门窗安装,金属门窗安装,塑料门窗安装,特种门安装,门窗玻璃安装分项工程。P320
(2)门窗工程的安全和功能检测项目有建筑外窗的气密性能、水密性能和抗风压性能。P321
