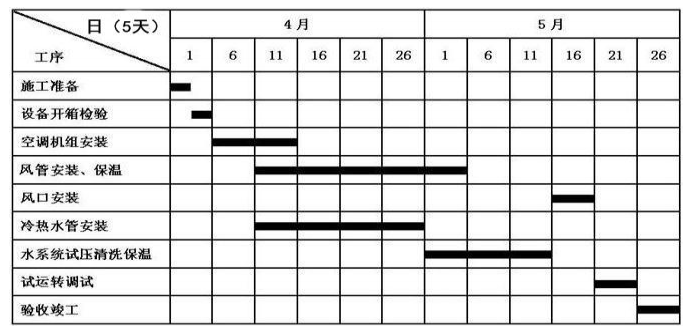

1.(1)总工期为 60 天
(2)电动调节阀最迟的到货时间 4 月 11 日
(3)温度传感器(风管型)可以安装的起始时间为 5 月 6 日,终止时间是 5 月 15 日。
2. A 公司制定的空调监控设备施工进度计划在实施过程中会受到的因素有:
(1)空调工程施工进度计划的变化
(2)空调工程施工现场的实体现状
(3)空调设备、监控设备的安装工艺规律、
(4)设备材料进场时矶、
(5)施工机具和作业人员配备等.
3.(1)通风与空调系统联合试运转及调试由 B 施工单位为主, A 施工单位为辅联合组织实施
(2)空调监控系统功能检测有:
1)冷热源的监测参数应全部检测;
2)空调、新风机组的监测参数应按总数的 20%抽检,且不应少于 5 台,不足 5 台时应全部检测;
3)各种类型传感器、执行器应按 10 %抽检,且不应少于 5 只,不足 5 只时应全部检测。
4.主要跟三个单位协调:
(1)与设计单位的沟通与协调包括设计交底与存在问题的及时反馈;技术和质量标准存在异议时的协商与沟通;
(2)与设备材料供货单位的沟通与协调包括风口的交货顺序及交货期;相关技术文件、出厂验收资料;现场技术指导等。
(3)与装饰装修单位的沟通与协调包括风口的安装位置和安装方式;保护好保护成品工作等
