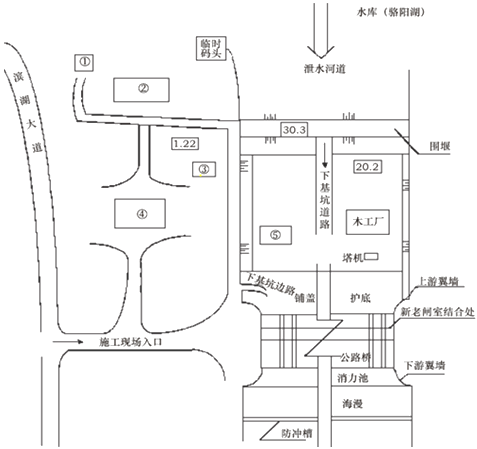

1.①油库;②混凝土拌合系统;③机修车间;④办公生活区;⑤钢筋加工厂。
2.(1)围堰;理由:本工程围堰级别高(3级)、规模大(30万m3)、难度高(水中倒土8m)。
(2)第(4)项:闸底板、闸墩向上游接长5m;理由:新接长的闸底板、闸墩混凝土与原有闸底板、闸墩混凝土结合部位的处理技术要求高,施工难度大,其施工质量对工程安全至关重要。
3.27.8m+1.5m+0.7m=30.0m<30.3m[或30.3m-27.8m-1.5m=1.0m≥0.7m],故堰顶高程符合规定。
堰顶高程=水位+ha+f
堰顶高程-水位-ha=f≥fb
30.3-27.8-1.5
=1.0m>0.7m
4.施工现场入口、油料库、塔机、配电房、下基坑道路进口处、脚手架、围堰、工程拆除部位、木工厂等。
