1.网络计划图(a)的关键路线是B→C→E→G或①→③→④→⑥→⑦。

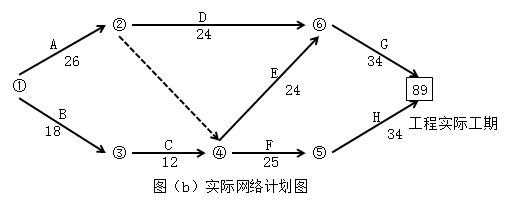

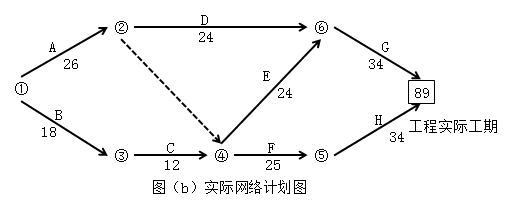

网络计划图(b)的关键路线是B→C→F→H或①→③→④→⑤→⑦。

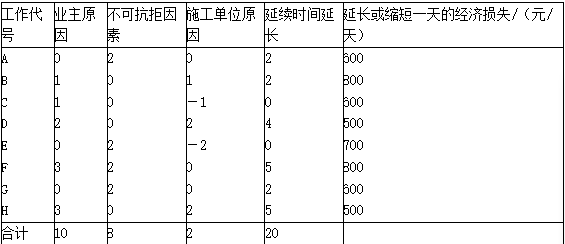

2.要求延长工期18天不合理,因业主原因和不可抗力因素对工作持续时间的影响不是都在关键路线上。要求延长工期5天也不合理,因其中包含了施工单位自身原因所造成的工作持续时间的延长和缩短。
3.由非施工单位原因造

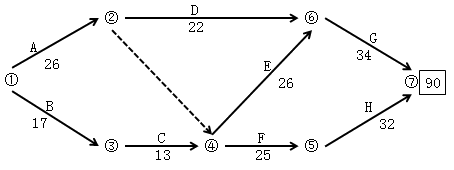

成的工期延长应给予延期。图络计划图如下:

签证顺延的工期为90-84=6天。
4.实际工期89天,调整后的合同工期为90天,即承包商提前一天完工,奖励2万元/天×1天=2万元。
