1.工程预付款:4000×10%=400万元
工程预付款起扣点:4000×60%=2400万元)
按月支付至5月份的工程款(含预付款)累计2450万元。从5月份开始扣工程预付款,在5、6两个月扣回,每月扣200万。
2.4月份支付工程款:600×(1-5%)=570万元
5月份支付工程款:800×(1-5%)-200=560万元
3.6月份因钢材价格变动引起的调价款:
800×[0.6+(0.2×110/100+0.1+0.1)-1]
=800×0.02
=16万元

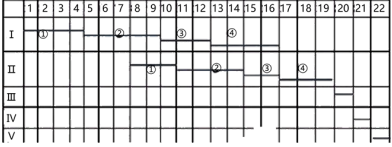

4.I、II工序之间的流水步距为7周,工期=7+12+3=22周,横道图如下:

5.上面层施工延期责任在于建设单位,监理工程师应批准工期顺延。
安全事故是由于施工单位设备故障导致的,应由施工单位承担相关损失。
该安全事故为一般事故。
